过完这个寒冷的冬天
又迎来新一轮的装修季
装修是件大事
是一个一步一步来完成的系统工程
今天
我们一起了解一下装修顺序的具体流程
看看你的家究竟要经过哪些步骤、哪些流程
才能从一所毛坯房变成一个舒适的家
装修准备阶段
这个阶段主要是学习阶段和初步规划阶段,要大量的储备装修知识,做好各项目大概的资金规划,和家庭成员商量推荐一个装修总指挥,确定大概的装修风格。
装修知识储备
1、上网查询:去一些专业的家装网站,微信订阅号获取知识,找一个好点的家装经验交流论坛,看网友的家装日记,这些是宝贵的经验总结。
2、向有经验的朋友请教:如果身边有做装修的朋友、亲戚、同学,或者装修过房子有经验的,可以向他们请教。记下他们装修时遇到的问题或者难点,这个可能就是你日后装修需要注意的问题。
正式装修阶段
装修第一步:量房、设计
拿到钥匙第一步,就该琢磨是自己量房?还是请设计师量房?
这期间建议大家可以多找几家装饰公司去了解,多对比几家公司的作品及工地水平,并把你自己的需求反馈给设计师,毕竟住的是你自己,不要全靠设计师,设计师一般以效果为主。确定了装饰公司后,就是设计师出平面图、效果图、施工图、水电图、天花图等。

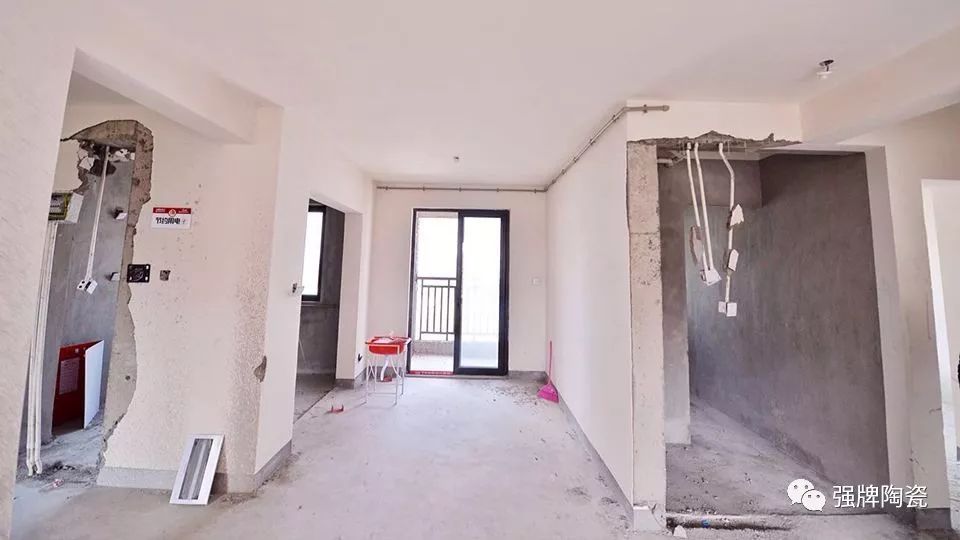

装修第二步:主体拆改
进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、换塑钢窗等等。主体拆改说白了,就是先把工地的框架先搭起来。这里需要注意的是承重墙、梁,一定不能动,装修前去物业要一份户型承重墙图,一般黑色实线标注的都是不能敲的。
装修第三步:水电准备
在这期间,你需要去市场看橱柜、卫浴,一切需要水电定位的。
尤其是需要安装地暖、中央空调、全屋净水的朋友,需要在水电定位前联系好厂家,让厂家与设计师对接。
不需要安装地暖、中央空调、全屋净水的朋友,按如下步骤进行准备:
a、橱柜测量及出图纸,测量部分包括油烟机位置摆放,吊柜位置及个数,出具厨房水电图,自己让木工或者泥工做的,可以跳过这步。
b、冰箱大小、位置确认。
c、浴缸、淋浴房、浴室柜、马桶、拖把池、洗衣机位等确认位置。
d、热水器位置、大小确认
装修第四步:水电施工

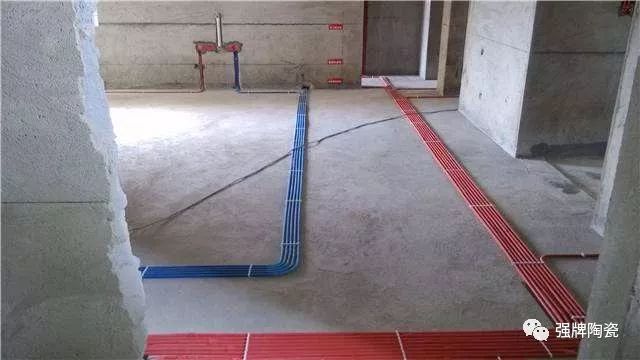

a、首先是开槽,也就是把线管铺设在楼板里面,省得增加层高。
b、水电管铺设,尽量走顶,以后维修方便,铺设完毕后,拍照留存,避免以后墙面钉钉子或者其他安装,打到水、电管上。
c、水压测试。水电完工后,一般监理会安排泥工进场,也有安排木工先进场,甚至同步施工,建议还是泥工先进场,时间不赶的话,等泥工贴完客厅瓷砖,让木工进场做吊顶。

装修第五步:泥瓦工进场
a、卫生间、露台等防水施工及验收,卫生间需做闭水测试,与楼下邻居沟通后没有出现漏水问题,继续下一步。
b、如果你是全屋贴地板,需要这个时候进行地面找平。
c、地漏、淋浴房、隔断挡水条需要进行预埋,在贴瓷砖之前。
d、客厅铺砖的话,确定门槛石、过门石位置,然后铺地面墙面瓷砖。
e、如果你安装的是不带裙边的铸铁浴缸,一定要在水电安装结束后进行安装,再由瓦工贴瓷砖或大理石封边收口。
f、门槛石、过门石安装。
装修第六步:木工进场
如果家里除了吊顶没有木工活的话,基本就是客餐厅吊完顶就结束了。如果还有大衣柜、橱柜、榻榻米要打的话,需要与木工师傅沟通好,留出开关、插座的位置,以及预留橱柜水槽、烟机位置。

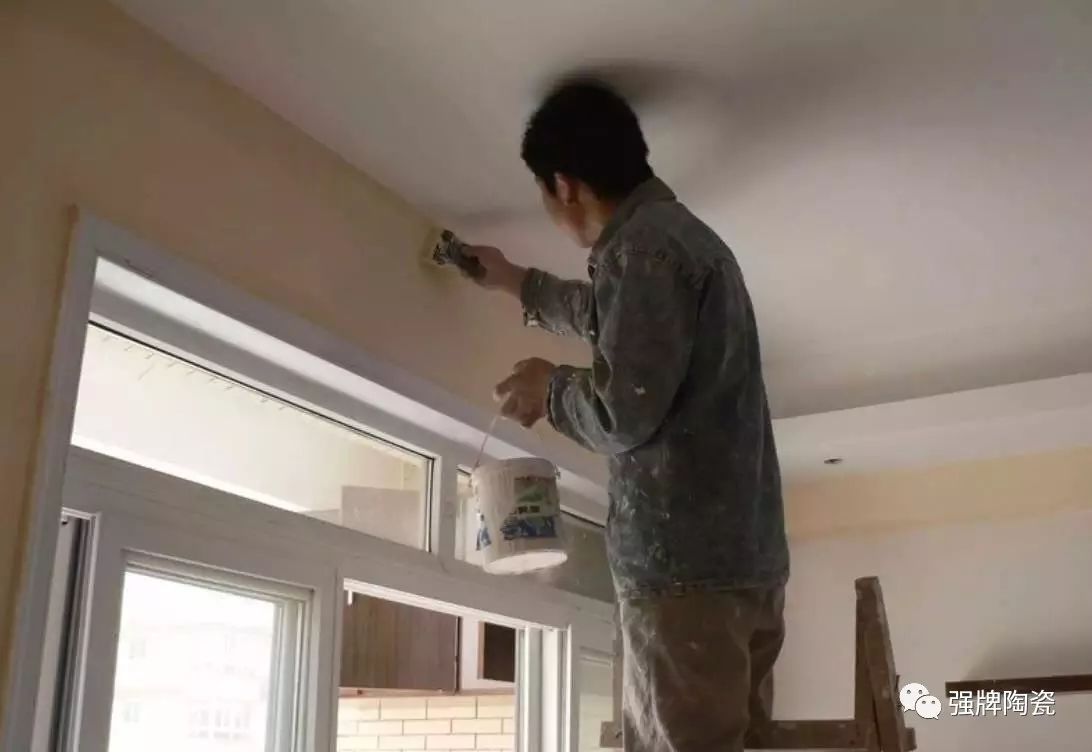

装修第七步:刷墙面漆
油漆工进场,主要完成墙面基层处理、刷面漆、给木工打的家具上漆等工作。准备贴壁纸的同学,只需要让油漆工在计划贴壁纸的墙面做基层处理可以。
在油漆工施工结束后,主体基本完工,即将进入安装季,具体步骤参考如下:

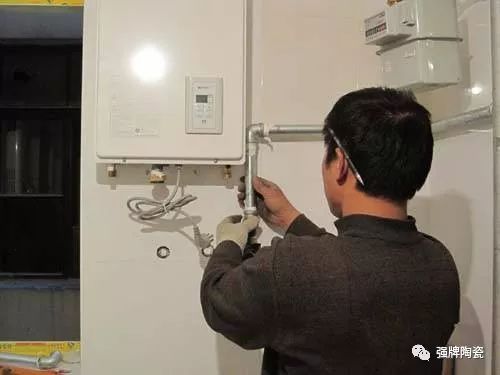

装修第八步:热水器安装
墙面、地面装修完毕后即可通知热水器送货、安装。热水器安装一般在吊顶之前,燃气热水器一般安装在厨房或者封闭式阳台,如果是电热水器,则安装在卫生间。

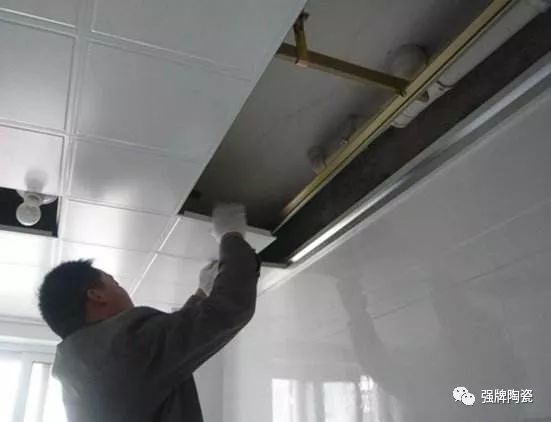

装修第九步:厨卫吊顶安装
在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇、浴霸应该已经买好了,一般都是厨卫吸顶灯、排风扇、浴霸同时装好。
装修第十步:橱柜安装
吊顶结束后,可以约橱柜上门安装了,同时安装的还有水槽和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。

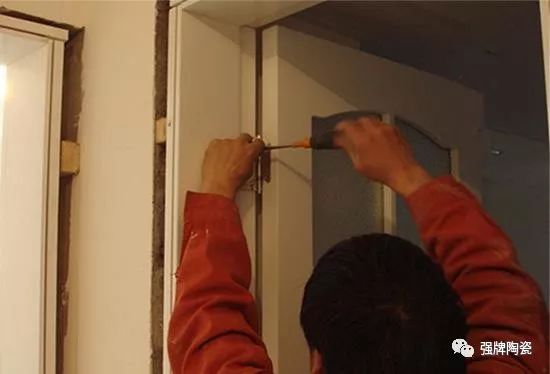

装修第十一步:木门安装
在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。装门的同时要安装的合页、门锁、地吸。实木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。
关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高。

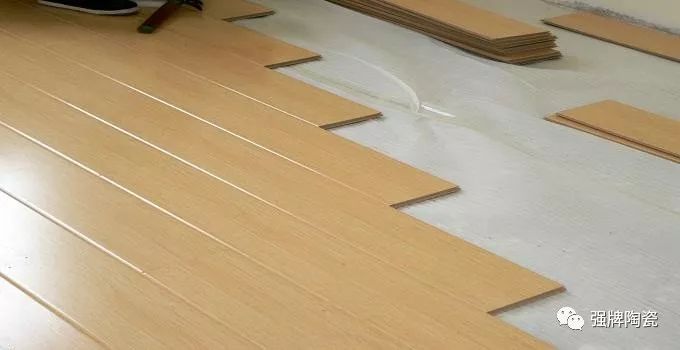

装修第十二步:地板安装
在木门安装的第二天就可以安装地板了门槛石装修效果图,地板安装需要注意以下几个问题:
1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议同学地面找平或局部找平,以地板厂家的实际勘测为准;
2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。

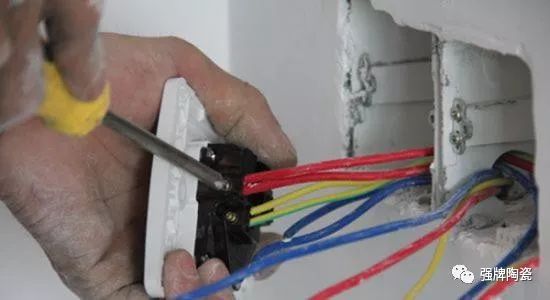

装修第十三步:开关插座安装
注意点:在卫生间里,所有插座和开关都必须是防水的门槛石装修效果图,插座要带盖子。入口处的电灯开关,建议使用感应型或者荧光型,黑天回家,省得摸黑。开关插座宁多也不要少,在布置插座的地方,至少要保留有一个插座。需知,一般家用电器都会越来越多,一旦有了新电器却没有插座时,要想再安装就难了。
装修第十四步:灯具安装
装灯,装完灯家里就亮了,选择适合自己家的灯。
装修第十五步:五金洁具安装
之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金洁具装好之后,家里就“活”了。
装修第十六步:窗帘杆安装
窗帘杆的安装标志着家装的基本结束。你可以歇一口气了,忙的昏天暗地的装修日子终于迎来来曙光。
装修第十七步:保洁
拓荒保洁之前,不要装窗帘,拓荒保洁时,家里不要有家具以及不必需的家电,要尽量保持更多的“平面”,以便拓荒保洁能够彻底的清扫。
装修第十八步:家电、家具进场
装修重在全局规划:装修时,并不一定要先定家具,可以先看看家具,先去市场了解家具的大小、颜色、款式等等。前期设计时应该充分考虑后期的装饰。如果有了全局的规划和统筹,要不要先定家具差别就不是很大。到了这时候,家电该进场的进场,该安装的安装,准备入住了!
装修第十九步:软装进场
何为软装,我们可以理解:一切室内陈列的可以移动的装饰物品(即把房子倒过来,能够掉下来的东西),包括家具、灯具、布艺、地毯、挂件、装饰画等。
注意点:软装设计,家装的最后一步,而且已经由装修转为装饰了,包括窗帘的安装都属于家居配饰环节。至于买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品等……
最后放置几个月,通通风
就能开开心心的入住了
