装修顺序,非常重要。
无论半包或全包装修,如果对方利用你对于装修顺序的不了解,拖延工期,偷工减料或恶意增加施工量,这,你是看不出来的。
并非故意把装修的想那么坏,而是现在装修中被坑的业主太多了,不得不防,这叫防人之心不可无。
一,准备工作1,毛坯房验收,半天
有人觉得验房和装修没啥关系,恰恰相反,关系很大!在新房中做的初步装修对后面的二次装修有直接影响,墙面,地面,通风,防水,上下水等,这里不一一展开说了。如果交房前下过大雨那更好,对于检查门窗密封性很有用,重点检查墙面,瓷砖,电路,防水这些问题!2,前期设计规划装修流程,半天

亲自测量一下房子内各个位置的尺寸,房间,门洞,窗口,窗台,垭口的长、宽、高,一次麻烦,少跑N次,预算够可以请一个独立设计师(比装修公司的设计师有用多了),对装修项目,使用材料做出详细规划3,做装修预算,1-2天装修预算清单可通过公众号找我们要。
根据自己的资金情况,结合实际的市场行情(装修公司,建材市场,网购平台),以及前期规划的装修内容,制定一份完整的装修预算表(当然这个需要很多专业知识以及对当地建材市场行情比较了解),以此来执行,有效控制自己的装修花费。不要急着交钱(明天五一开始啦,各路促销又来了),所谓的“活动价”其实,一直都有。4,选施工,签合同,15-30天
就算谈的差不多了,也最好看过现场再签合同,熟人不建议,杀熟太多,合同条款逐条确认装修流程,重点在报价清单,必须清晰明确。二,硬装(基础施工)阶段1,开工交底,半天。确定现有门窗、空调等是否保留,告知工长如何处理,水电交底如果有热水器,软水机,净水器,垃圾处理器等,也要在水电这个项目中规划好电位如果有中央空调、新风、地暖需要把工人叫来,和工长协商先后顺序!!2,拆除1-2天。暖气改造/ /进水电料/选砖/测量橱柜/测量窗户

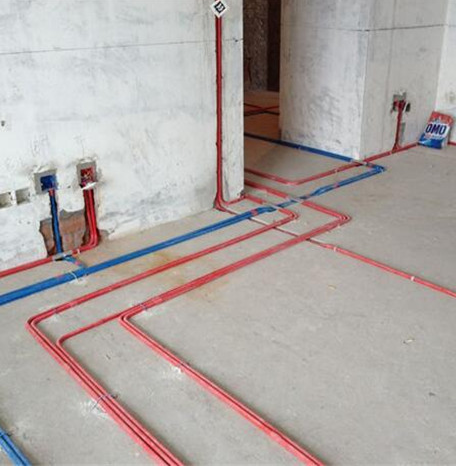

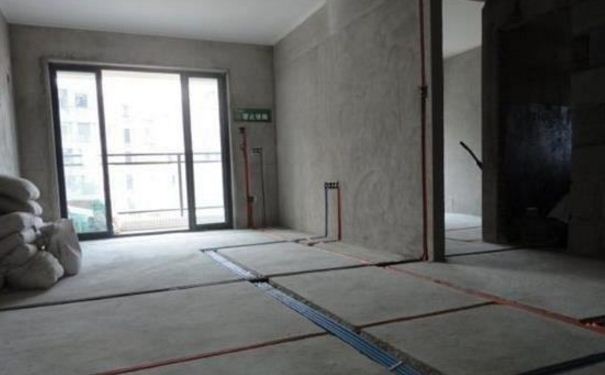

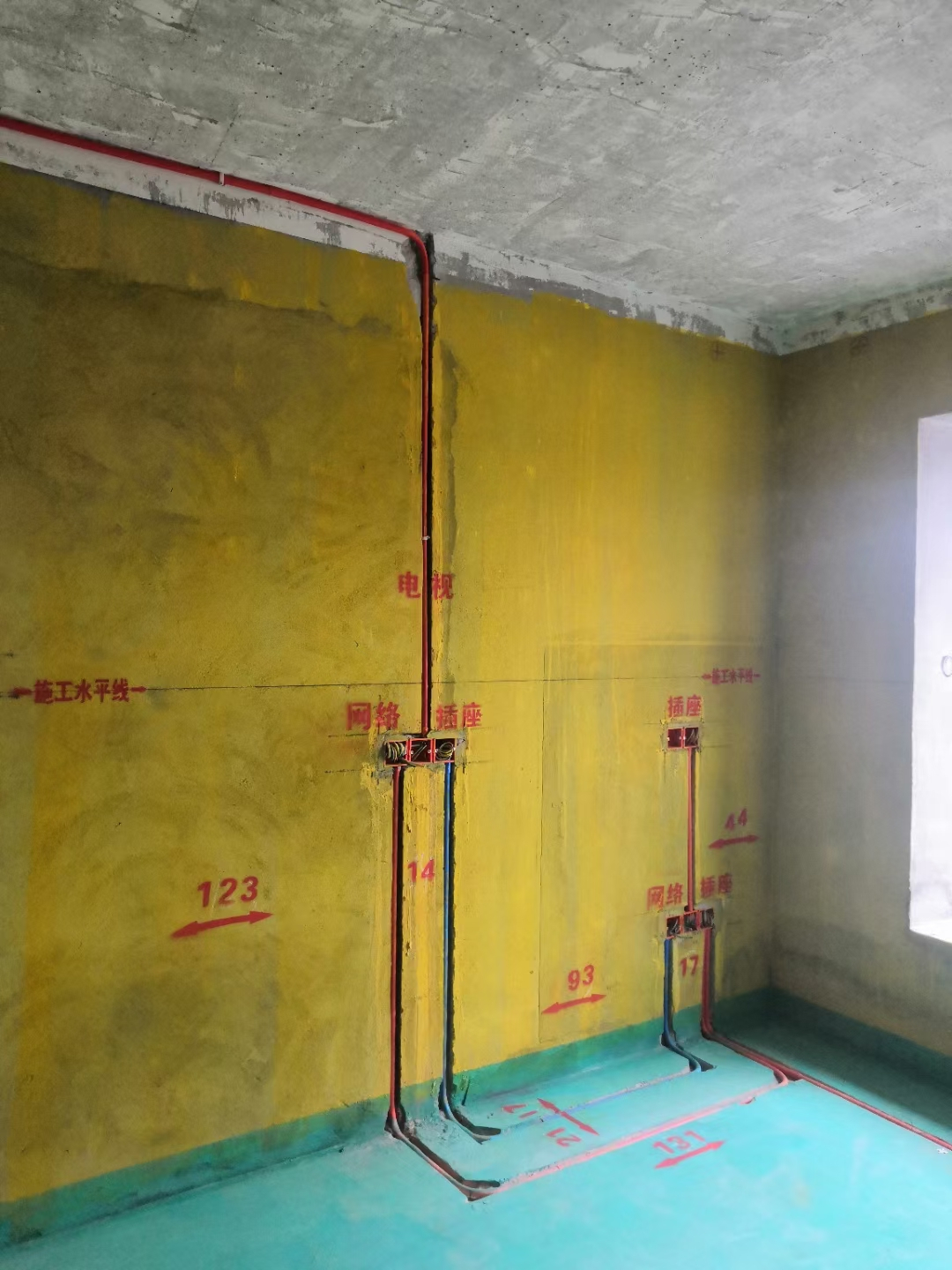

3,水电改造3天。

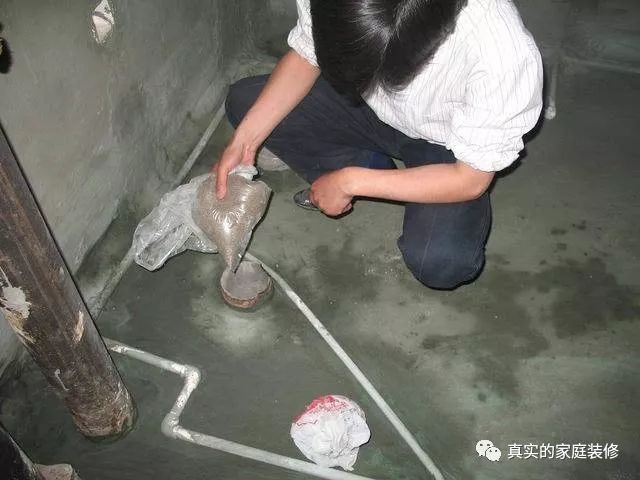

水电开槽/空调打孔/安装窗户/测量入户门半天水电验收根据水电工列的单子买开关面板,角阀八字阀,地漏等。4,室内结构改造3-5天。新建墙体或隔断,可与水电改造同期进行。5,填槽及贴砖前墙面水泥找平2天。阳台做保温,和楼下邻居们打好招呼将要做防水和闭水试验,留下联系方式,可能去楼下查看是否漏水6,做防水,闭水试验2-3天。

选地板,根据地面确认可选的地板厚度定过门石/准备烟道止逆阀/准备贴砖用的阳角条和勾缝剂。7,做吊顶、背景墙等5-7天。
做完垭口,复尺测量木门、金属门/安装窗台石。8,墙面和顶面石膏找平2-3天。粘贴石膏线/测量定制家具,,最好要赶在刮腻子之前买好乳胶漆。9,满刮腻子2遍3-5天。下雨天不能刮腻子,每一遍腻子都要在前一遍完全干透后再刮。10,水泥找平,铺贴瓷砖15-20天。地砖和水泥地面都需要洒水保护安装热水器、烟道止逆阀、烟管/改燃气管/测量厨卫吊顶。11,腻子打磨,1-2天。12,刷乳胶漆(1遍底漆2遍面漆)2-3天。厨卫和阳台吊顶/安装开关面板、灯具。三,主材安装阶段1,橱柜安装1天。可以约油烟机、灶具、水槽等商家一起上门安装。
2,定制家具(衣柜,鞋柜,榻榻米)安装1天。
3,地板安装1天。提前10天约地板商家验收地面,看是不是具备铺装条件。4,木门、推拉门安装,1-2天。在橱柜和定制家具之后安装,避免大板子进出碰坏门注意:门和地板谁先谁后看情况,不固定,一般先装木地板。
5,卫浴安装半天。
6,墙面修,1天。安装主材造成的瓷砖或乳胶漆破损,找工长派人来修补。文章的最后,给大家提个醒,装修不能靠猜和感觉,别人告诉你一个事,不懂,可以找其他人求证,不要被表面东西和描绘的东西欺骗,多验证几次,假的真不了,真的,假不了。
扎根济南,济南人自己的第三方装修监理,坚持传播正确家装知识,防坑、省钱,联系我们了解更多。
