房子对于每个人而言,都是一件大事,但别墅装修流程繁琐又陌生,各种工序的工期不同,需要很长的时间,如何在这场“战斗”中凯旋,准时入住呢?
在选择装修公司时,很多人以工期的长短作为评判标准,其实装修不是越快越好,俗话说“慢工出细活”,“赶”出来的房子往往没有质量保障。因为别墅大宅装修的工期涉及到房型、面积和施工要求等多方面。

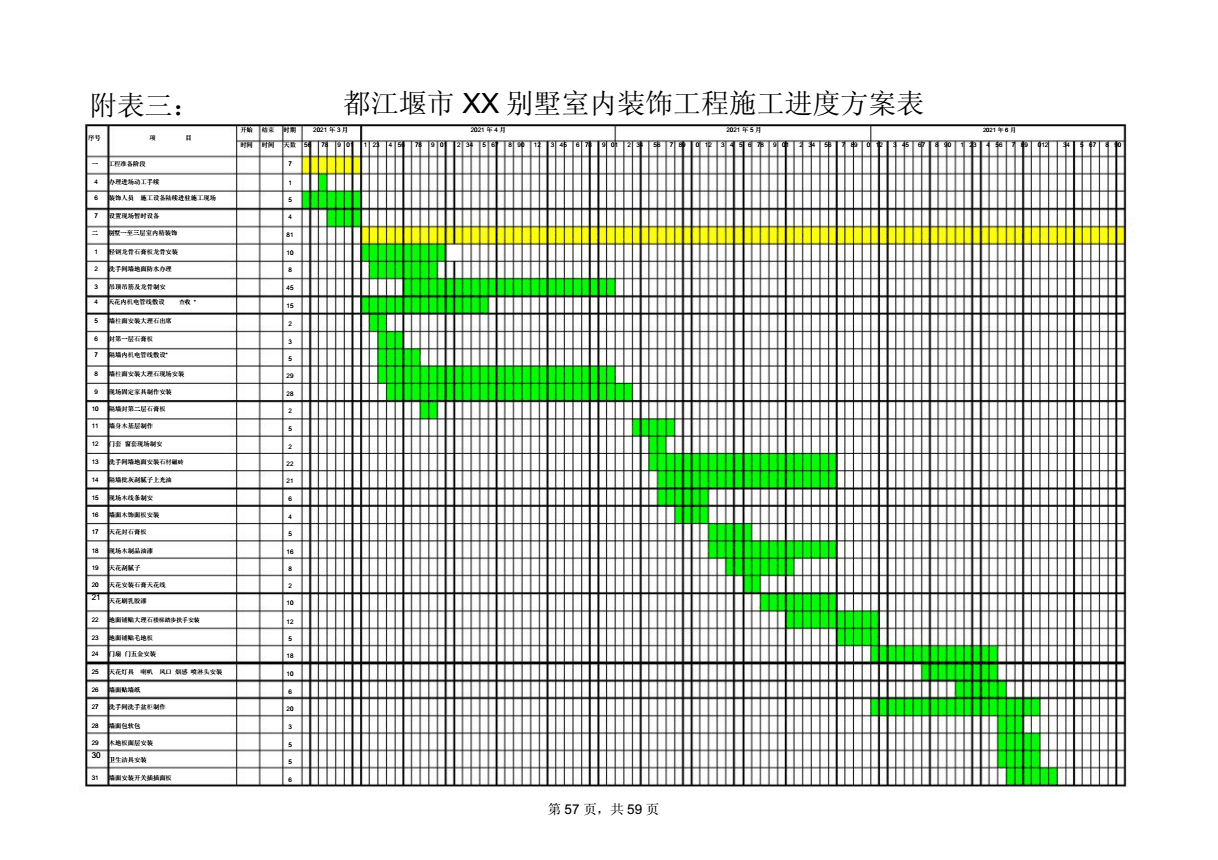

以星杰为例,在客户对设计方案及报价都满意,不更改方案的情况下,签约施工后,平层一般5-8个月完工,别墅一般8-12个月完工,具体如下:
300㎡别墅工期约9.7个月完工;
300㎡-500㎡别墅工期约11.5个月完工;
500㎡-800㎡别墅工期约13个月完工;
800㎡以上别墅工期约14.5个月工,
但也需考虑设计和施工的复杂程度及各方面的配合的影响。虽然工期各不相同,但是别墅装修的流程确是一样的。
今天,以300㎡的别墅为例,一起了解一下别墅各环节的工期及注意事项吧~
别墅装修的流程一般是:
设计与合同签订→结构拆改建→开工准备→水电工程→泥木工程→油漆工程→安装工程→完工。
一般设计要求越高、越精细,时间就会越长,一般需要1-2个月,其中包含平面图、效果图、施工图、报价单等。
注意事项:
1.选经验丰富的设计师:好的设计师会让你未来的生活熠熠生辉,差的设计师后患无穷,且别墅与一般的公寓平层有着较大的区别,因此选择设计师时一定在满足自己所有需求和想象的同时,找经验丰富的专业别墅设计师。
2.报价单的细节比总价更重要:准备装修时,一般会挑选报价便宜的一家装修公司,而便宜可能导致装修过程中增项不断。
正确的做法:对于报价单,不要只看总价,而要看每一条细节,如人工单价,具体用料品牌、型号,客厅天花吊顶是单层还是双层?石膏板还是埃特板……
3.检查报价单是否存在漏项:漏项,是指装修公司故意漏掉一些项目,进而降低总价,达到签单的目的。
但在实际的装修中,这些漏掉的项目还需业主额外付费。如多线进桩有电线,没有铜压头。
4检查合同细节:签合同前一定要认真核实各项,尤其是报价单上的各项费用,如:装修电线的品牌、型号等,核实无误后,再签合同;
确认合同上约定的工期,如延误装修公司的赔偿方案。
5.付款方式要看清楚,最好预留部分尾款,合格后再支付。一般装修公司开工预付款30%,中期水电瓦工完工付中期进度款35%,油漆施工前交30%,竣工验收合格后再支付5%。
装修前,一般会根据设计方案对结构进行拆改建。如果没有这一项,可减去这块时间。
注意事项:
1.除了注意现场的保护外,一定要规划好科学的拆除尺寸,千万不要随便动承重墙哦~
星杰新老墙体连接处使用钢丝网进行二次加固,安全无忧。
开工准备阶段往往被很多人忽略,其实至关重要。因为开工准备阶段做好了,后续的施工质量、进度、成控才有保障,一般0.8个月。
注意事项:
1.在开工准备阶应将全部设备及主材确认好,避免后面各个阶段因为设备材料的尺寸及安装问题而造成工期延误。
2.家具挡住开关,不美观等需要拆除重做,影响进度?星杰开工准备中的精准放线将图纸1:1的落在现场,细节精确,避免了这类尴尬。
星杰精准放线让效果图还原度达到95%以上,打通图纸与实际的施工, 真正做到了 1:1将图纸精准还原到施工现场。
水电在装修过程中是重中之重,直接影响日后生活的舒适度,300㎡一般需要1.2个月,有时甚至时间更长。
注意事项:
水电工程中的猫腻也比较多,是容易出问题的环节,常见的问题有:
1.明线收暗槽的钱:一般装修公司的水、电路分不开槽、开槽两种价格,很多装修公司黑业主的钱,将不开槽的按开槽价格,所以一定要事先商量好不同项目的价格。
2.故意多用材料:借着“横平竖直、走顶不走地”的标准故意绕线走远路,增加成本。或一根管明明能穿3根线,就串一根,故意让业主多用材料。
3.偷换电线、水管等材料,以次充好。
4.先报低价后增项:报价时故意漏项,装修过程中,少许多项,让业主不得不为此买单,进行增项。
潮湿区,星杰保留或新增等电位,连接至该区域所有金属构件,防止漏电对人体产生的伤害。
泥瓦工程包括厨卫防水、瓷砖铺贴、墙体找方正等,一定要通过防水验收,一般3个月。
注意事项:
1.垃圾回填卫生间:有些装修公司,为了省事儿,直接用砸墙的建渣回填卫生间,增加了下沉式卫生间的重量,总体来说是不很安全,且尖角多的装修垃圾很容易刺破水管,造成漏水。
2.新建墙的时候,一定要拉筋加钢丝网,这样才防开裂、抗震。
3.贴砖一定要使用专用的瓷砖粘结剂,既节省材料及节省空间,同时避免墙砖空鼓及脱落现象。传统水泥砂浆贴砖做法,粘贴层接近2cm,浪费空间和材料,也容易产生流坠空鼓和脱落现象。
4.一定要严查.贴砖空鼓,单片砖的空鼓不能大于15%,空鼓瓷砖的占比不得大于5%,地砖不允许有空鼓。
星杰使用轻质陶粒回填,铺设钢筋网片,再现浇混凝土,减少楼面荷载,保护隐蔽排水管。
油漆工程包含墙面、顶面、吊顶等基础找平及涂刷施工,一般工序为基底金属防锈处理、拼缝绷带处理、基底网格布处理、粉刷石膏找方正、腻子找平、涂刷底漆1遍及涂刷面漆2遍。因此工期约1.5个月。
注意事项:
1.关于乳胶漆调色的争议很大,费用也五花八门,一定要在签合同时就确定此项收费。因为市场上行情价浅色自己调色20-50元/色,深色较麻烦,需要机械调漆,有些装修公司就从中收取费用。
2.墙面一般要做铲大白、基层处理、粉刷石膏、挂尼龙网,腻子、底漆、面漆等步骤,一定要选择靠谱的装修公司,避免材料被偷换。
安装收尾阶段包括定制类材料的安装以及各种卫浴洁具的安装、地板的安装、橱柜的安装等等,这些安装如果产品及时进场家装别墅装修,合理搭配安装工序,可以大大提高安装施工的效率,以便达到及时交付。
注意事项:
1、墙面石材安装:由于别墅空间较大,墙面大理石及造型背景大理石多选用石材大板,应选择干挂施工,避免脱落保障安全
2、定制木作安装:应合理安排安装次序,先墙板后门口再线条,达到无缝收口的安装效果
3、橱柜安装:橱柜材料进场后需配合厨房设备同时安装,如嵌入式冰箱、烤箱、洗碗机、蒸箱、灶具以及吸油烟机等,避免你等我我等他的现象出现。
4、地板的安装:江浙区域天气潮湿,地板伸缩比率较大,应根据地板材质合理预留伸缩缝,避免膨胀起鼓现象。
木工基层板底部切割腾空,离地面完成面不低于5公分,杜绝潮气上升影响到基层板。
完工阶段就是要进行全面验收,如:线路连接是否正确,墙面、顶面的涂料是否均匀,木制品的面漆是否到位,洁具和五金的安装情况等。
验收完毕后,装修公司就要清扫干净撤场,业主就可以入住了。
可是这样一个漫长的装修过程,怎么保证各环节工期的正常进行呢?
星杰有规范的开工准备工序,为后续的施工进度提供了有利的保障。
开工准备阶段,星杰会依据设计方案、施工复杂程度、设备材料等具体情况制定严格、详细的总施工进度、设备材料进度、定加工进度等。
开工准备阶段还会进行设备材料确认,避免了因设备材料进场问题而延误工期的问题。
施工现场会张贴《施工进度表》,项目管家及时检视工期,做出相应的施工调试家装别墅装修,并进行节点汇报,保证如期交付。
[ATJIA]app还可以在线实时检视进度。【ATJIA】app中将导入《施工计划表》,项目管家根据项目进度进行节点汇报,如任何节点发生工期延误,系统会自动反馈,并及时跟进,集团中台人员也能及时对该工地进行工期管控。
就算工作忙,有时忘记跟进家里的装修,您也不用担心了,【ATJIA】app可以随时随地查看工程进度。
家,一个字,十笔落成,结构简单,却值得一生牵挂,因为它承载了内心的情愫,记录了我们的个性与生活。但在家蜕变的过程中,可能遇到各种问题,因此,最后提醒大家,装修要找正规的装修公司,并签订装修合同,保障自身权益。
以上内容由用户投稿,彬迪地板进行整理发布,希望对大家有所帮助,如有侵权,请联系我们进行删除。
