一、施工组织设计编制基本原理
1、施工组织设计的概念
指导施工项目管理全过程的规划性的、全局性的技术经济文件。
2、施工组织设计的基本任务

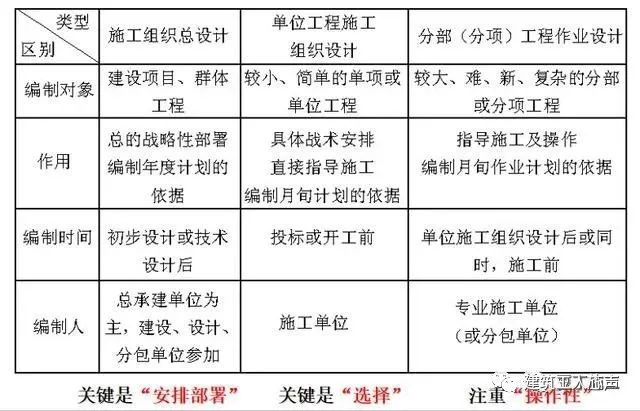

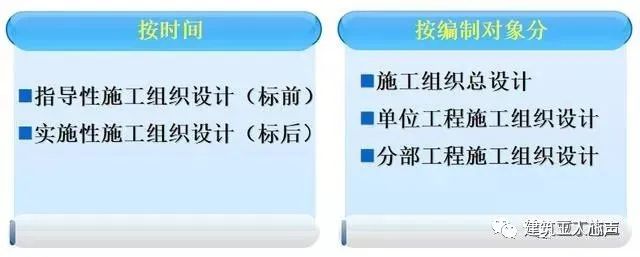

3、施工组织设计的分类
4、施工组织设计的作用
1)指导性施工组织设计(标前)应起到“项目管理规划大纲”的作用,应满足编制投标书和签订施工合同的需要。标前设计的编制是为了使标书具有竞争力而实现中标,故其应突出“竞争性”的特点。2)实施性施工组织设计(标后)标后设计应起到“项目管理实施规划”的作用,满足施工准备和施工的需要。

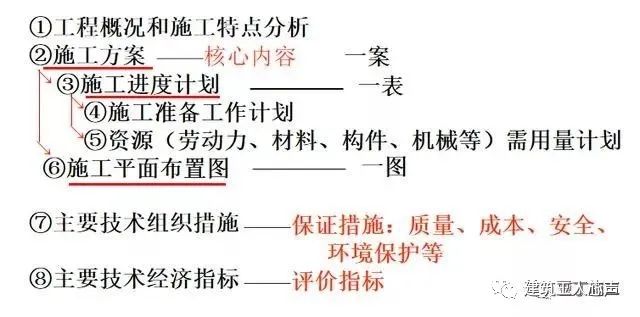

5、单位工程施工组织设计的内容
6、单位工程施工组织设计的编制要求与原则
7、单位工程施工组织设计编制大纲(参考)
1) 编制依据2) 工程概况3) 施工部署4) 主要分部分项工程的施工方案5) 施工进度计划6) 施工准备与资源配置计划7) 施工平面布置图8) 各项管理及保证措施……9) ……
二、施工组织设计编制基本内容和要求
1 编制依据
1.1工程承包合同

1.2施工图纸
1.3主要法规、规范、规程、图集、标准、其他
2 工程概况

2.1工程建设概况,表格表示。

2.2工程建筑设计概况,表格表示,附平、剖面图。
2.3工程结构设计概况,表格表示。
2.4 建筑设备安装概况,表格表示。
2.5自然条件。
2.6工程特点和项目实施条件分析。
要求:以清晰、简练的方式(图、表格)对整个工程的概况作较为全面的说明。
3 施工部署

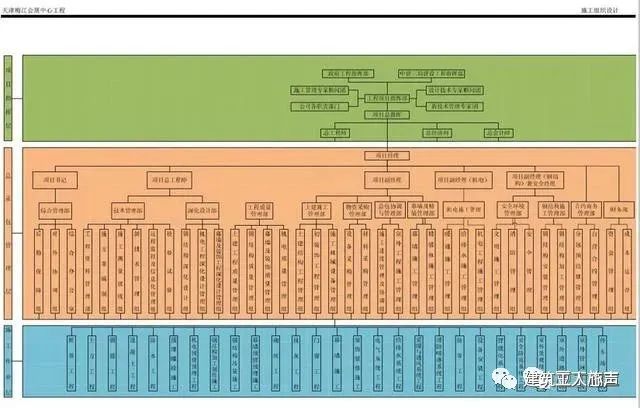

全局性战决策和全面安排,内容应明确、定性、简明。3.1项目管理组织

3.2项目管理目标
3.3总承包管理
明确总包与分包关系,明确各单位之间的关系。
(1)总包合同范围。
(2)总包范围内的分包工程。

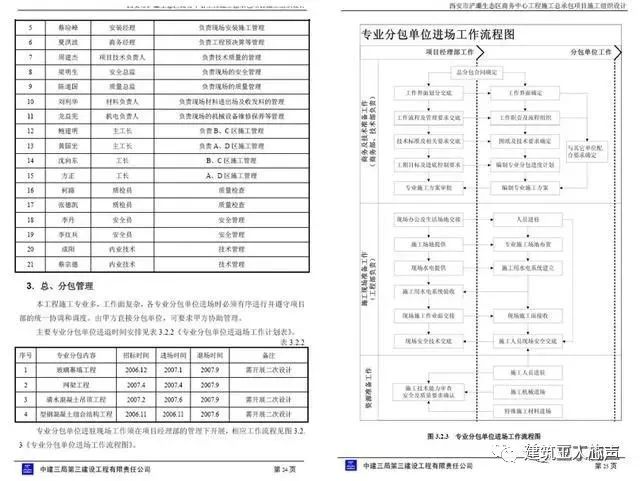

要求:根据合同总包、分包要求,组建综合或专业工作队组,合理划分每个承包单位的施工区域,明确主导施工项目和穿插施工项目及其建设期限,可采用表格形式表示。
3.4各项资源供应方式
拟投入的施工力量来源(最高人数和平均人数),施工机械设备,物资供应和临时设施提供方式等。
3.5施工流水段的划分及施工工艺流程

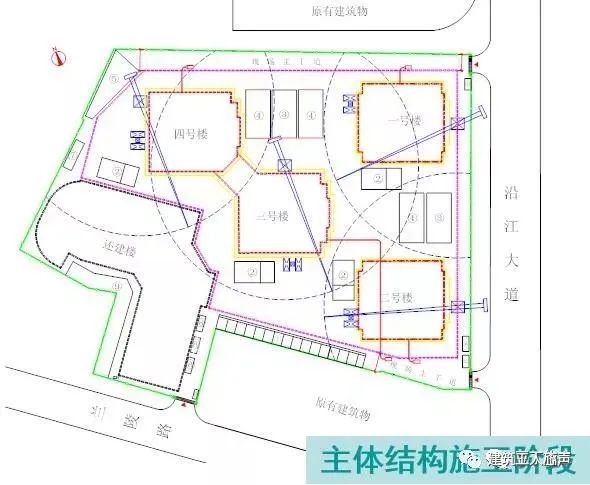

(1)施工流水段的划分

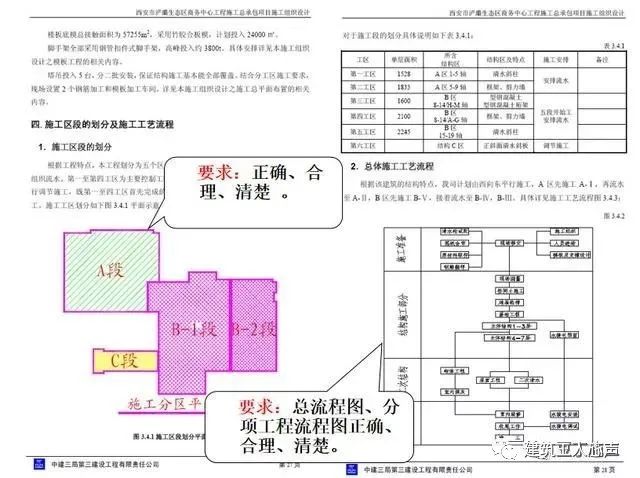

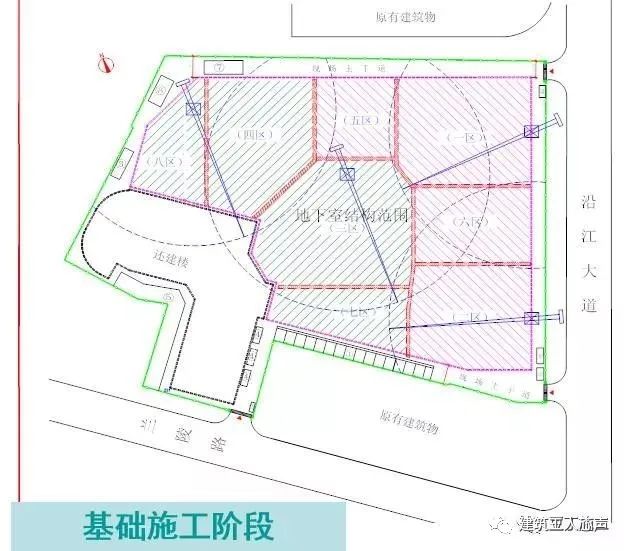

根据工期目标、设计和资源状况装修施工组织设计,合理地进行流水段的划分,流水段划分应分基础阶段、主体阶段和装饰装修阶段三个阶段,并应分别附流水段划分的平面图。
(2)施工工艺流程
根据工程建筑、结构设计情况以及工期、施工季节等因素,确定单位工程施工工艺总流程,并应有工艺总流程图。
4 主要分部分项工程施工方案

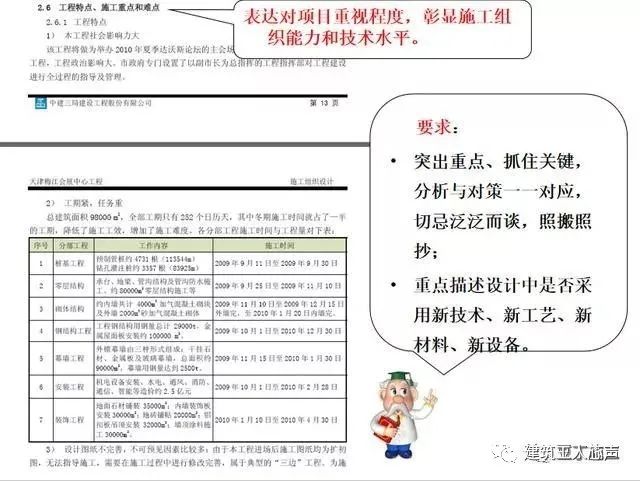

占到整个施组的1/4~1/3,易造成“视觉疲劳”,对于常见易做的分项工程,没有必要逐项赘述,应简单带过。而要把重点放在设计上有特殊要求、施工难度大、对整个工程质量有重大影响的分项工程上作出特点、亮点,显示本企业的优势。本章编写存在的问题:

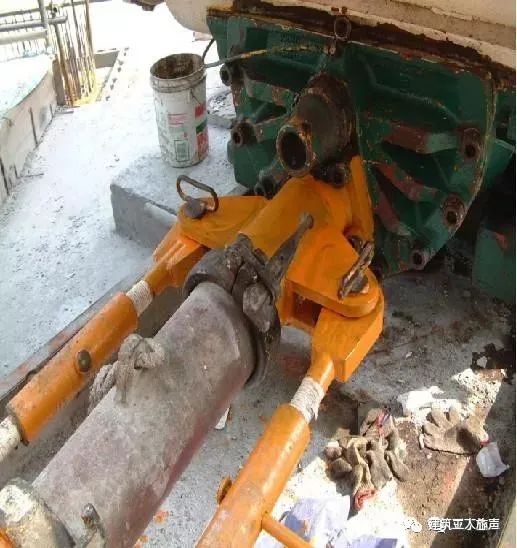

泵管大弯管接头及固定

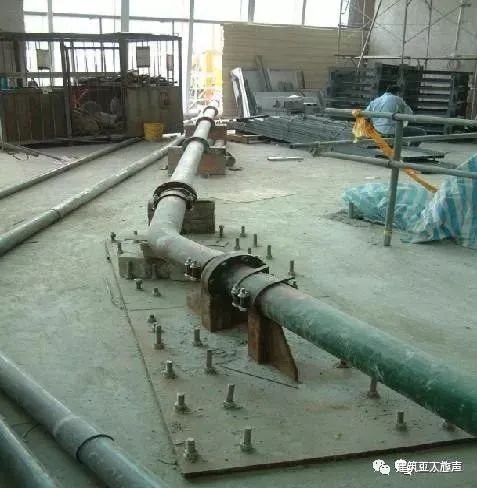

泵管与泵的牢固连接

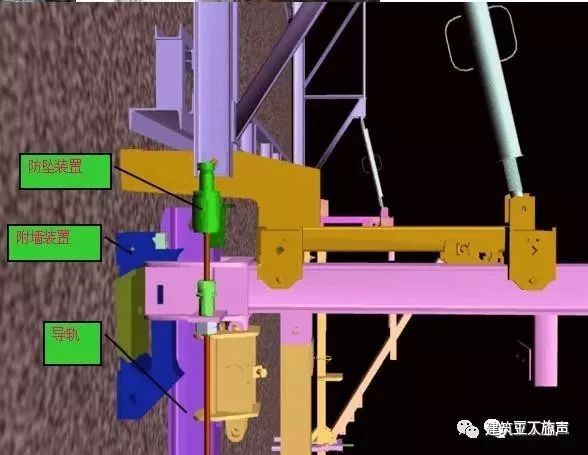

爬架防坠装置
用图形文件、照片辅助文字,要尽可能提高图面的清晰度和绘制质量, 尽量避免漏洞或矛盾。评优施工组织设计忌事后补图。
5 施工进度计划
横道图--清晰直观网络图--能反映出关键项目的工期控制装修施工组织设计,进一步进行综合平衡和方案优化。

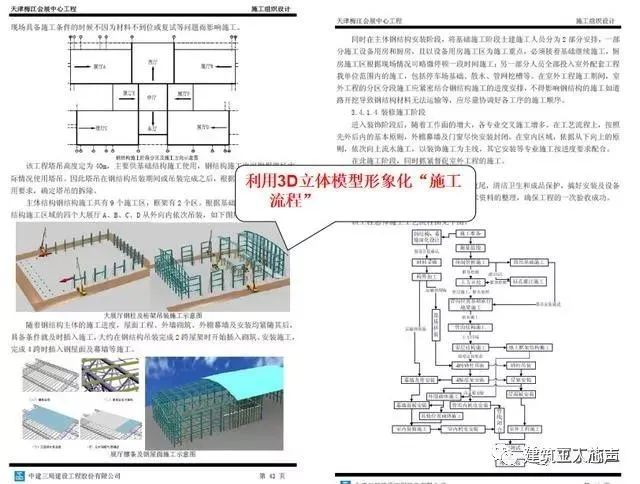

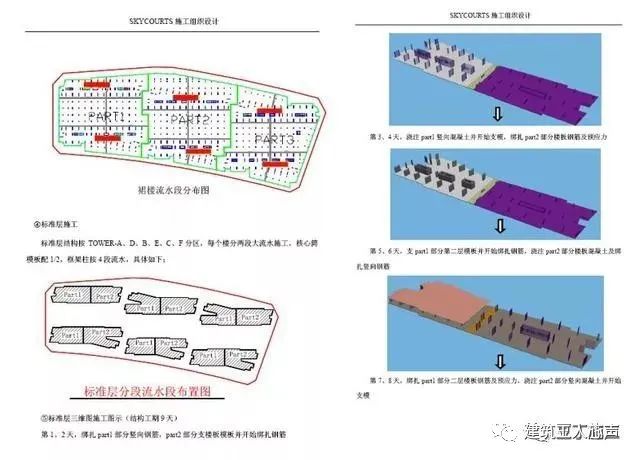

3D模型--立体工程的形象进度
工程A、C区土方及支护将于XXXX年XX月底完成。
机电管线安装于XXXX年XX月XX日插入施工,从地下室开始安装,此时27.6m转换桁架完成。

6 施工准备及资源配备计划
施工准备工作计划具体内容

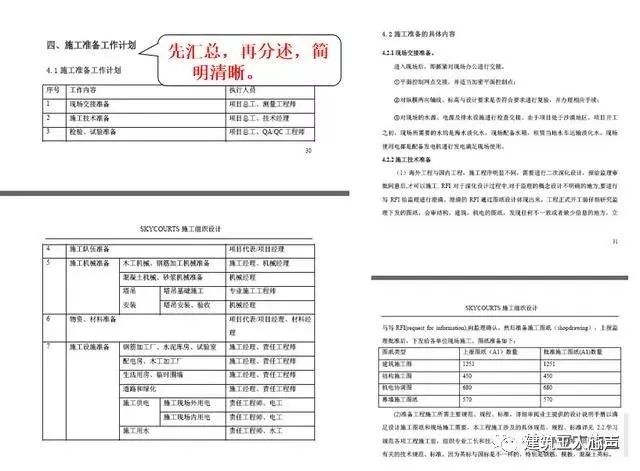

(1)施工技术准备(2)劳动组织准备(3)施工物资准备(4)施工现场准备本章编写存在的问题:
7 施工平面布置图
简易的施工方案,是施工生产技术、安全、文明、施工现场管理等形象而简明的概括。分别绘制:本章编写存在的问题:
