从开始到完工,一个正确的家居装修流程和重点是怎样的?
时间:2022-11-19 23:02:09 来源:网络整理

毫不夸张地说,我见过上千位业主,初次见面,有90%以上会问我流程问题。

我是学建筑的。按理说毕业后会去设计医院、机场、博物馆,然而我却对改造房子更有兴趣,并且一直做了下去,如今大概经手了四百多套家装和千套左右的民宿。

这期间我最大的感触是——中国老百姓真是住得挺难的,北上广五口人挤50平方米、二手房到手全是毛病……

河海大学江宁校区图书馆装修改造工程_深圳装修富润诚装饰设计工程有限公司_装修工程

比如只有43平的“钻石”户型,全屋有五条边,很多不规则墙面,怎样有效地利用空间,就是难题之一。

陪着不少业主走过了他们人生的“艰难时刻”,慢慢的,我希望可以利用自己的专业做些事。

所以,我决定梳理一份装修流程。它不短不长,却是我跟进、落地这么多套房子的实操经验。如果能让看的人恍然大悟:“啊,装修原来是这样一件事啊……”,我就很庆幸了。

铺垫不少,是为了重新审视这道题的关键点:「正确」和「重点」。

你可能看过一大堆流程,什么“全包半包”、“水电木瓦油”,说起来都对,做起来不会。因为,这些你可以了解来防坑装修工程,但并不能当作自己的任务。

相比之下,你更需要清楚的,是什么阶段该干什么。只有快速建立起自己小家落地的步骤和流程、了解各个环节之间的关系,才能更顺利地住进理想中的家。

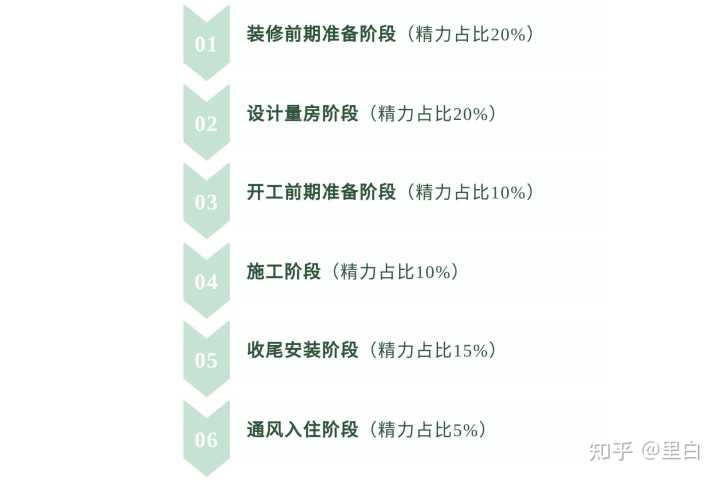

简单来说,整个过程分有6个阶段▼

装修工程_河海大学江宁校区图书馆装修改造工程_深圳装修富润诚装饰设计工程有限公司

全部内容大约6000字,如果你现在没时间,可以收藏起来慢慢看。 一、装修前期准备阶段

如果我们什么都不管,直接把房子交给施工方,他们就会按照自己的认知去装修。我以为,房子应该如同每个人一样,是自己的内在人格、做事方式和随之形成的生活习惯的体现。

每个家都应该因为生活在其中的人而有所不同。这也是为什么我们怎么租房子都过得不舒服的根本原因。

如何建造一所为自己服务的房子?重中之重就是把自己的生活需求想清楚。

装修工程_深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程

好好与家人商量一下,把自己和家人的需求梳理下来。然后看看自己家的结构能不能实现,如果不能实现,就按照优先级减去需求较弱的功能,最终生成一个满意的「愿望清单」。

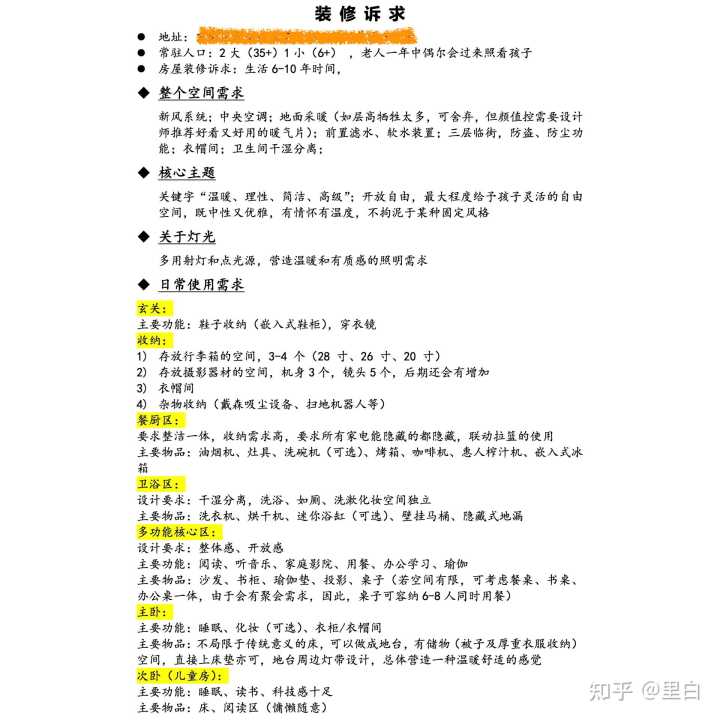

这个清单应该包括、但不限于以下这8项▼

我也有给业主用的需求文档模板和参考装修工程,如果有需要,可以私信我。

可以说,决定装修成败的,就是这个阶段。梳理清楚自己的需求,你就可以带着明确目标去找符合自己要求的设计师、施工队。

河海大学江宁校区图书馆装修改造工程_装修工程_深圳装修富润诚装饰设计工程有限公司

如果业主带着明确的需求和比较详细的资料来咨询,我们都会根据户型情况给到一些方案建议,来辅助业主判断是否有意愿继续合作。花时间去见设计师,去现场沟通对比,才能找到合适的那一个。

我强烈建议,在装修前期一定要多见设计师,聊理念、看能力,还得见工长、真正去工地考察几次。

深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程_装修工程

无关专业知识,好的工地是会让人有好感的。

在“实战”中积累经验,最后选一个真的能帮你的团队来合作。比起到施工阶段处处提防、样样紧盯,这样选合作伙伴,才是顺利落地的基础保障。

二、设计量房阶段

为什么不好住?在我看来大多是家的“骨骼”(也就是结构)出了问题。

在我改造的案子中,最常遇到的矛盾就是房屋结构无法满足使用需求。

这跟我们的城市发展有关,一是中心区房价太高、面积太小住人却不少;二是二手房太老,早期福利房都是“低需求”规划,“能住就行”的标准已经与当下宅文化的高舒适需求严重不匹配了。

装修工程_深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程

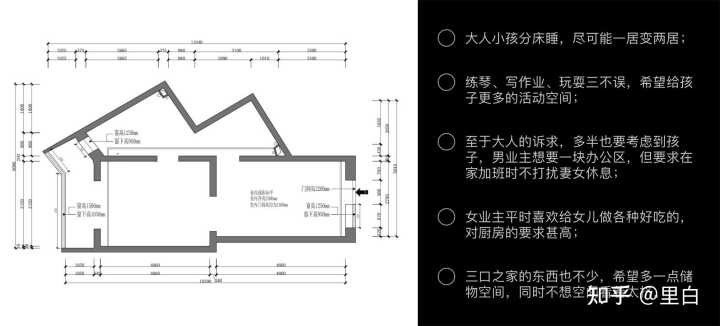

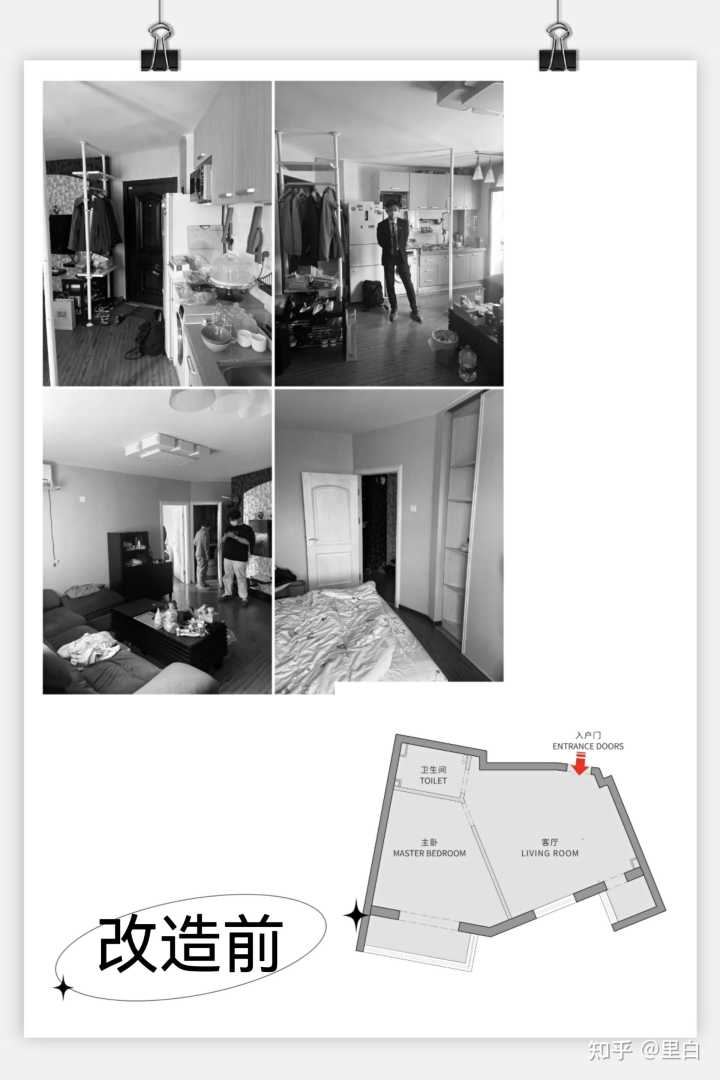

以我们今年落地的项目来说,仅有45平的异形户型,要容纳祖孙三代的居住需求,就是一个很值得研究的设计难题。

其实很多大众眼中不能住的房子或者说奇葩户型,我觉得都是可以通过科学的改造方法解进行解决、甚至将毛病改变成长处也是不难事。

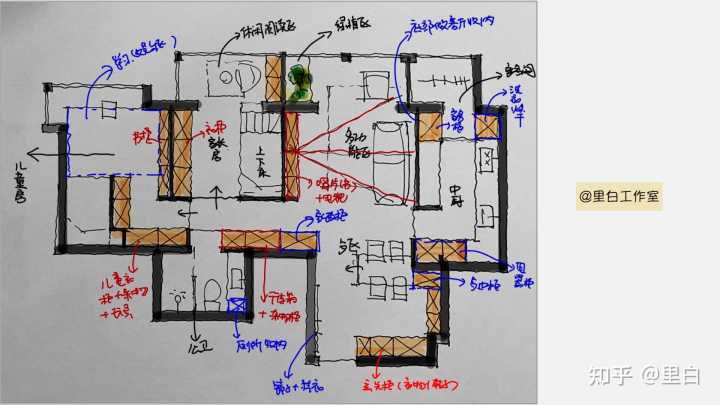

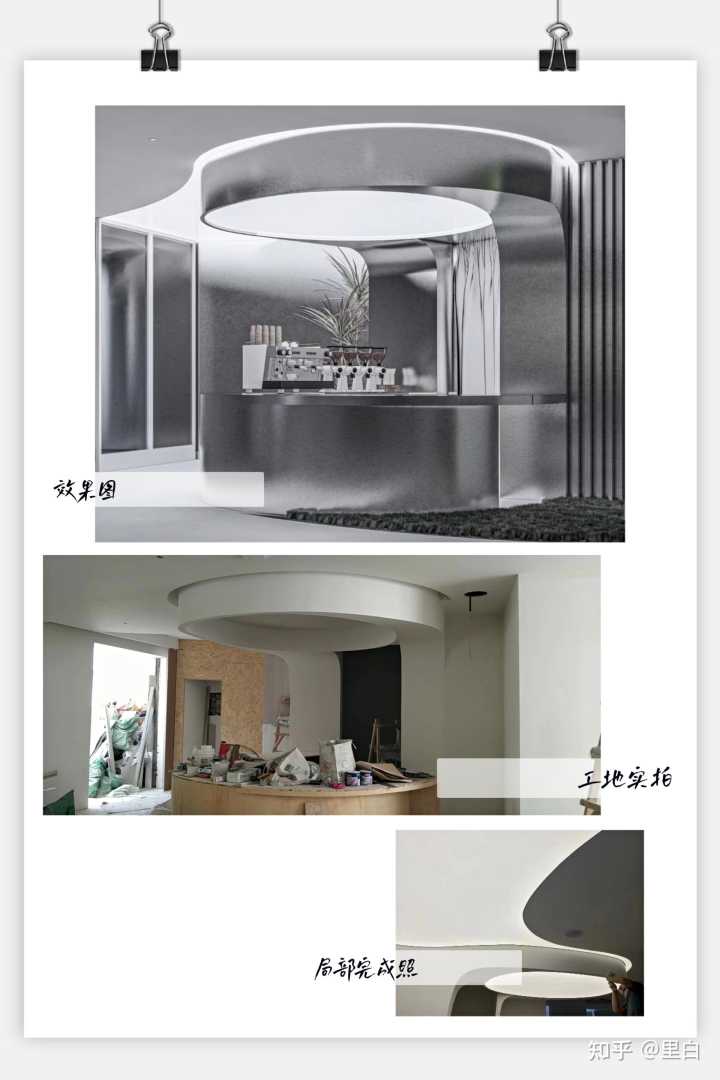

前面提到的异形户型,我们将它改成了下面这样,有需要的朋友可以去参考▼

对于居住来说,设计的力量远远比想象的更强大。一次成功的改造,就像医生治愈一个疑难病人那样,能反过来滋养设计师本身,让设计师觉得自己能更好地帮助他人、工作更有价值,这也是我为什么一直在做老房改造的原因。

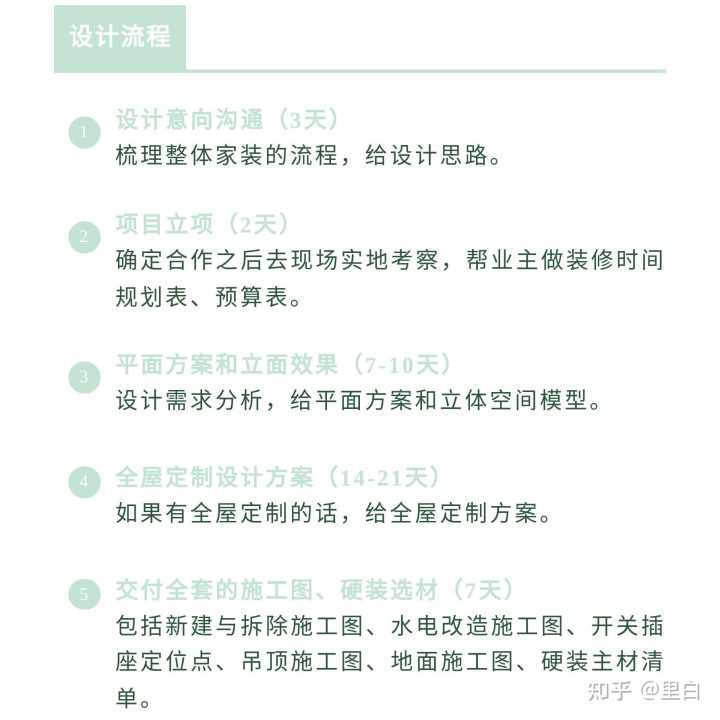

设计量房一般在45天左右,这个阶段我们分为5个阶段:

装修工程_河海大学江宁校区图书馆装修改造工程_深圳装修富润诚装饰设计工程有限公司

这个过程你和设计师分别需要做的是:

1、把你前期记录自己的清单给设计师。如:对原户型布置有哪些不满、采光通风有何要求、功能区间的使用规划、自己的生活习惯偏好、明确自己家里的必须物品。这里可能一天会冒出很多想法,记得一项一项罗列出来,做好笔记。

2、多收集一些自己喜欢的效果图。到时方便跟设计师或者施工方进行交流。

3、对自己的装修预算有个初步的资金规划。用在硬装上的钱大致是多少,用在软装上的钱又是多少。

4、多看家装修网站、论坛。尤其是一些装修过来人的装修日记,装修遗憾以及装修攻略。

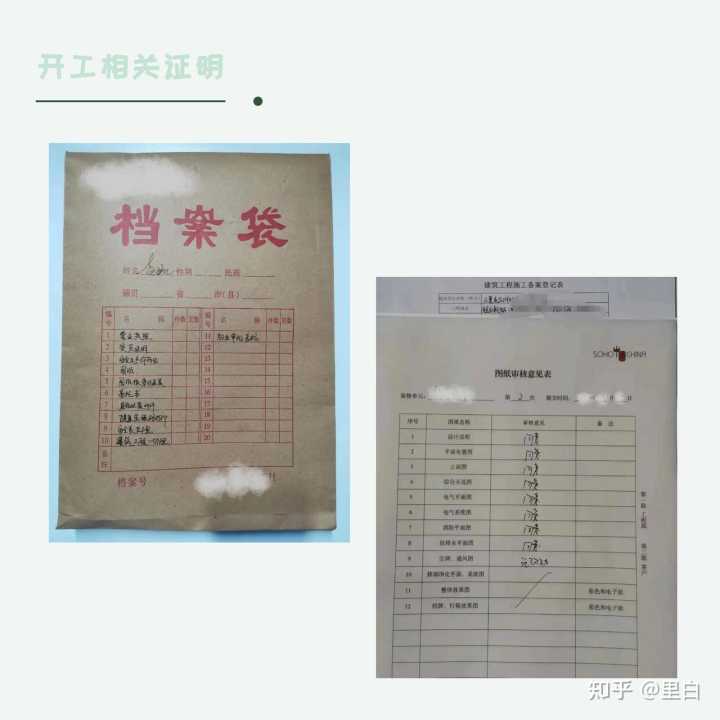

三、开工前期准备阶段

这件事太小了,好多人不以为然。可往往这些不经意的忽略,就会给装修造成不必要的麻烦。我把我遇到的细节罗列出来,欢迎有经验的朋友补充▼

A. 小区物业相关

装修工程_深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程

1、申请施工许可证(墙、天花、管道改造相关的施工都需要申请)

2、施工时间(节假日及早晚休息时间,大部分地区的多层楼房不允许装修施工)

3、确认垃圾清运费(各地各小区价格不同,按车或平方米计算)

4、新风系统等的建筑外墙打孔政策(不允许打孔的,可以通过窗户走孔解决)

5、换窗需要确认颜色(部分小区对窗户外立面颜色有要求)

6、办理“开工证”(也就是用来贴在自家门上,便于物业检查的工期证明。)

7、办理出入证(主要是为工人办理的,以免装修期间有不法人员混入小区。办理出入证的时候,最好带上给您装修的工长,以及工人的一寸照片2张,身份证复印件1张。)

B. 邻居相关

提前和邻居打好招呼。可以买点水果小礼物送给邻居,因为装修的噪音很大,且周期比较长,尤其是土建阶段,对邻居的影响非常大。尤其家里有老人、小孩和孕妇的,会影响他们的休息。

开工之前应和邻居打好招呼,让他们事先有个准备。

C. 管道相关

1、改燃气表、燃气灶的位置和加燃气热水器,需要与小区所在煤气公司协调改造施工和检测开通。

2、暖气片的位置改造,最好找暖气品牌方施工。改地暖需要拆除完找品牌施工。

四、施工阶段

如果你有一个靠谱的施工队,进入正式的施工期,业主反而是清闲的。

我把每个阶段施工队需要做的大致工作罗列出来,重点是把业主需要配合的事情也摆出来,有需要的朋友提前准备,装修效率更高。

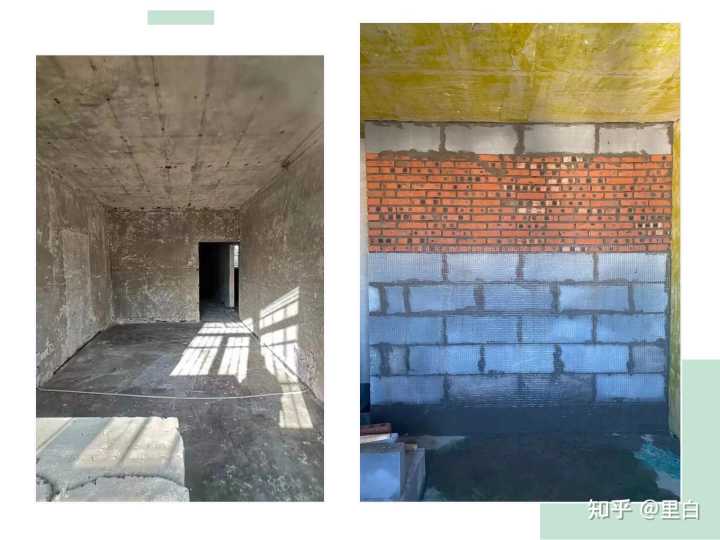

A. 拆改阶段(14-21天)

深圳装修富润诚装饰设计工程有限公司_装修工程_河海大学江宁校区图书馆装修改造工程

施工队任务▼

1、材料进场、验收

2、拆改交底

3、主体拆改

4、新建墙体

▼业主配合

B. 水电改造(7-10天)

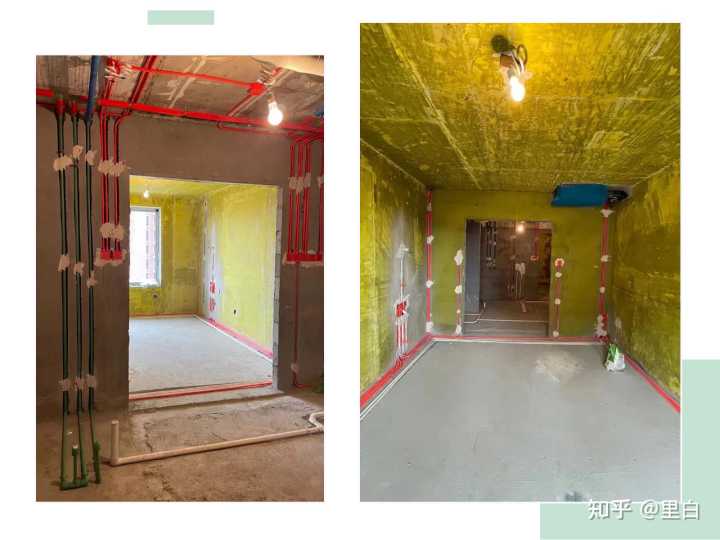

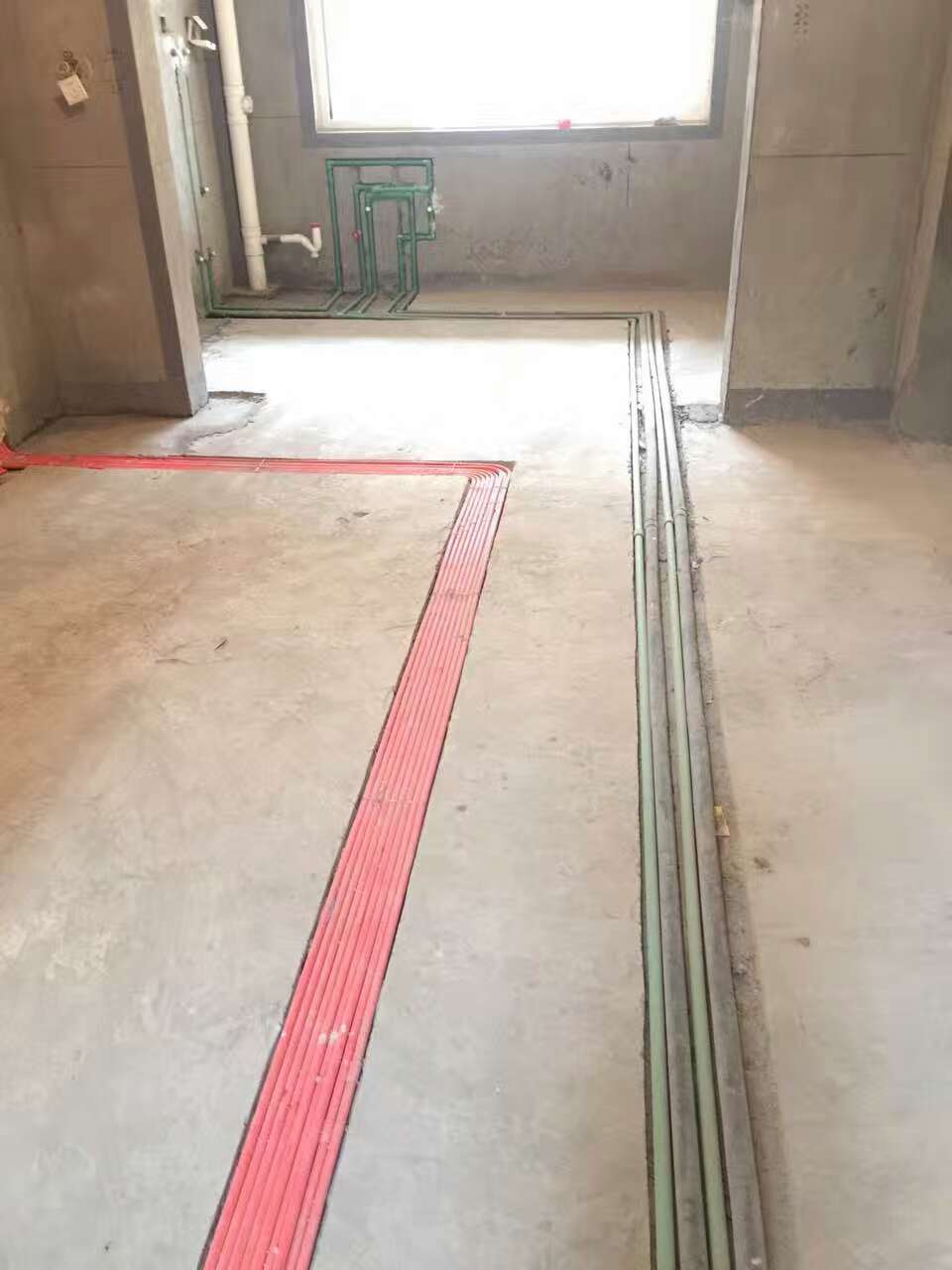

装修工程_深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程

▼施工队任务

1、水电交底、定位

2、电路改造

深圳装修富润诚装饰设计工程有限公司_装修工程_河海大学江宁校区图书馆装修改造工程

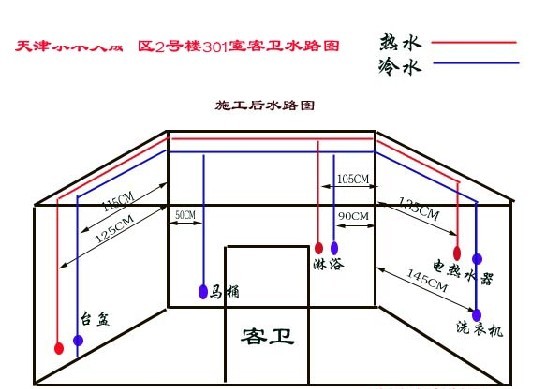

3、水路改造

4、检测电路,对水路进行试压。

5、抹平线槽

▼业主配合

深圳装修富润诚装饰设计工程有限公司_装修工程_河海大学江宁校区图书馆装修改造工程

还有几点需要注意的:

“安地线、保平安”,电线安装时最容易被“省略”的就是接地线;配电箱要装漏电断路器;电线和TV线不能配在同一管内;注意电线质量,需要是三年内生产的,要有商品安全标志;摆对开关安装位置,每天少走10公里。 20年以上的老房要重新做冷热水管,安明管比较好修复;排粪管和地板内的下水管不要挖得太深,以免引起漏水;地排马桶移位,排粪管尽量少转弯,最大转弯角度为45度;卫生间闭水试验也必须要自己盯,与楼下住户沟通,漏水重做;楼下无人,闭水做好水位标记,做24~48小时闭水试验,水位线有变化说明有漏水的情况。

最后需要特别强调的是:做完水电改造后,一定要留底!方便以后维修。

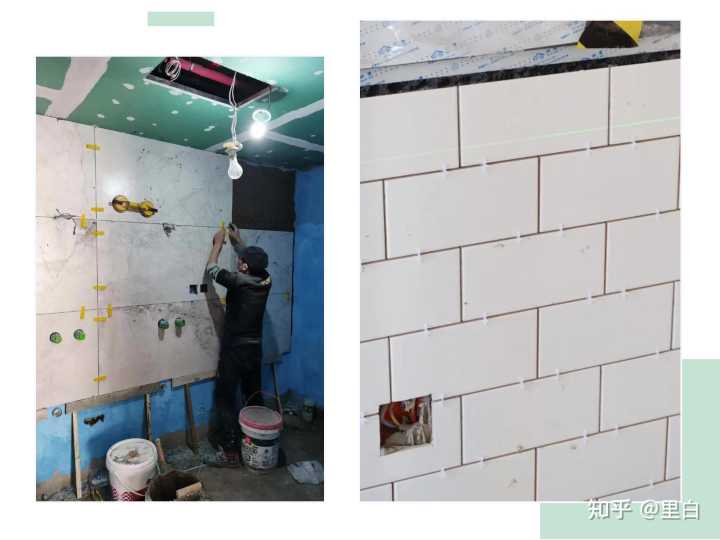

C. 泥瓦工程(5-10天)

河海大学江宁校区图书馆装修改造工程_装修工程_深圳装修富润诚装饰设计工程有限公司

▼施工队任务

1、做防水

2、地面找平处理

3、墙地砖铺设:

▼业主配合

深圳装修富润诚装饰设计工程有限公司_装修工程_河海大学江宁校区图书馆装修改造工程

要特别关注的地方:

一定要做导水坡度,可以用水浇地面看水是不是自动流进地漏;贴砖后用硬物或音诊棒敲击瓷砖四个角和中心点,超过3点空心就要重做;施工方不愿敲掉重做的地方,要延长质保期,且签合同;贴砖后48小时再上填缝剂,否则缝隙容易变黑;浴室地面不要选白色的,尽量选浅灰或灰色,打扫会累死;阳角转角尽量磨砖,不要用包边条,容易变色、磕坏。 湿区要使用防水的勾缝剂,比如美缝、环氧彩砂等。南方比较潮湿的地区,做美缝还是很有必要的,有效防止发霉。尽量找品牌方专业美缝施工,别想着自己上手,还是有一定施工门槛的。D. 木工阶段(5-7天)

深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程_装修工程

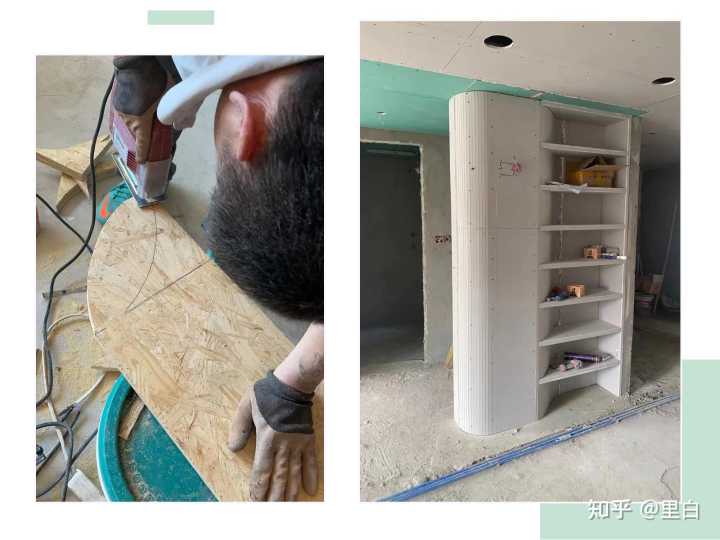

▼施工队任务

1、整体了解设计图纸

2、木工材料进场及验收

3、规划施工顺序

4、搭建施工台

5、吊顶施工

6、室内门窗的制作(仅限木工自制部分)

装修工程_河海大学江宁校区图书馆装修改造工程_深圳装修富润诚装饰设计工程有限公司

7、饰面板安装(仅限木工自制部分)

8、木制品表面封装(仅限木工自制部分)

9、木工验收、表层细节修补,注意缝隙、结构、破损、转角、拼花、钉眼等细节。

▼业主配合

深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程_装修工程

需要关注的比较多:

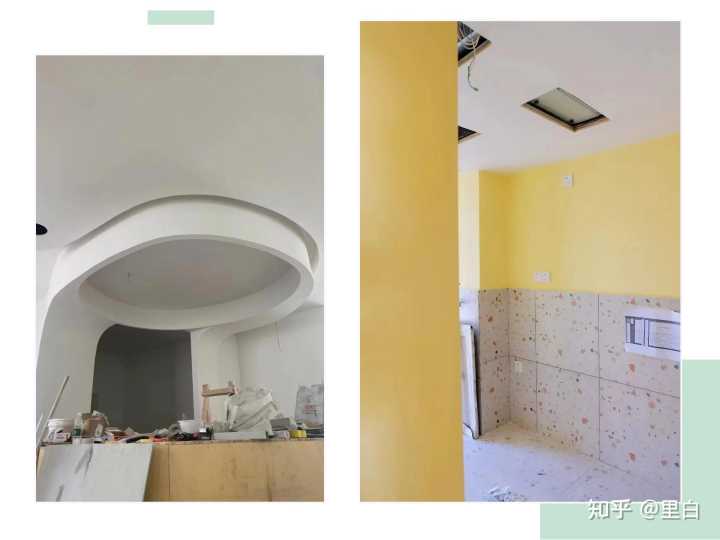

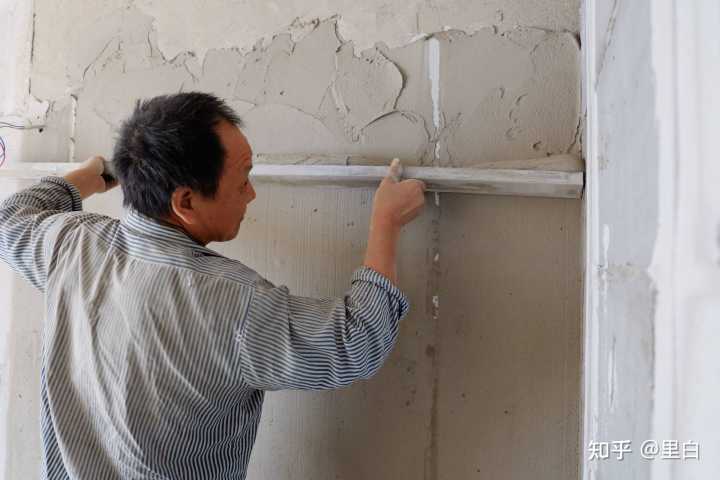

吊顶的木作骨架,两个吊筋的距离在72~80公分;天花板木作角料,用集成材比实木更耐用;吊顶板材与骨架固定时,除了用钉枪也要上白胶;做灯的地方要补六分厚的木芯板再加两根吊筋,增加耐受力。 如果家中用扫地机器人,最好还是做10公分高的脚线,以免墙上留印;如果家中有蚂蚁,可以用水泥+漆作脚线,木脚线替换成金属或其他防蛀材质。设备包括但不限于:筒灯、射灯、灯带、内嵌轨道灯、软膜天花、暖风机、排风扇、凉霸、音响系统、摄像头。做吊顶时需要确认每款内嵌设备的开孔大小和厚度,以免装不上。E. 油漆工程(10-15天)

深圳装修富润诚装饰设计工程有限公司_河海大学江宁校区图书馆装修改造工程_装修工程

▼施工队任务

1、油工进场:对原墙、顶面涂刷墙锢,对电路改造沟槽填缝粘贴网格布或牛皮纸。

2、对新建墙体及轻体墙进行贴布防裂处理。

3、对墙面进行石膏找平,粘贴石膏线。

4、披刮耐水腻子。

5、对墙、顶面进行砂纸磨平处理。

6、清理墙、顶面,开始滚刷底漆,对墙、顶面进行修补。

7、开始滚刷第一遍面漆,接着第二遍面漆。

▼业主配合

河海大学江宁校区图书馆装修改造工程_深圳装修富润诚装饰设计工程有限公司_装修工程

需要特别强调的是:

强调下首先墙面找平,在目前的整个装修市场,大多数的公司是没有做这个工艺处理的。这个工艺主要是让整个墙面顶面保证绝对的平整。如果墙面不够平整、歪斜,导致衣柜啥的安装会留有缝隙,不美观是其次的,可能导致没法使用。

河海大学江宁校区图书馆装修改造工程_装修工程_深圳装修富润诚装饰设计工程有限公司

所以说,别的地方正常做顺平、垂平都可以,但靠墙摆放家具、尤其是定制家具的位置,要和工长说,做“找方正”,以保证柜子能放进去。

五、收尾安装阶段

硬装施工完成,就可以陆续进入收尾工作了。我通常会建议先约安装,因为无论定制柜还是电器,都可能磕碰墙面,等到安装后再进行最后一次的修补,房屋才能“圆满”收工。

这个阶段需要业主自己预约、紧盯的事情比较多,具体的我大致列举下,大家可以根据自家实际情况来安排。

A. 预约美缝

河海大学江宁校区图书馆装修改造工程_装修工程_深圳装修富润诚装饰设计工程有限公司

美缝不是由硬装施工做,要找卖美缝剂的厂商做。时间最好是在橱柜安装前,确定没有返工、调整后,再做美缝更稳妥。

B. 开关插座安装

在水电改造的时候,工人留好了开关和插座的位置,安装好开关插座面板就好了。需要注意的是开关插座宁多也不要少,在布置插座的地方,至少要保留有一个插座。

水电阶段已经留好了灯具的线头,这个环节可以直接安装灯具,并进行通电测试。

C. 室内门安装

室内门应先于地板安装,避免在装门过程中对地板产生不必要的损坏。

D. 木地板安装

因为地板在施工的时候容易受到损坏,所以几乎是在硬装结束的时间进行安装。

E. 定制柜、橱柜安装

铺装过地板后再约定制柜,可以用柜子压住地板缝隙。特别提示,柜子靠墙的地方不建议装踢脚线,否则柜子不能靠墙,容易留下卫生死角。

橱柜是个配合工程,要提前约好烟机、灶具和水槽。最好同一天送来并跟橱柜一起同时安装。提前跟橱柜厂协商,可以把裁下灶具和水槽位置的人造石台面一并带过来。

深圳装修富润诚装饰设计工程有限公司_装修工程_河海大学江宁校区图书馆装修改造工程

在定制橱柜以前,至少需要确定好烟机、灶台、烤箱、冰箱、洗碗机、燃气热水器等大型常用设备的款式和尺寸规格,以便预留插座开关位置。(图片来自里白工作室)

橱柜安装可能需要调试,在最后一次调试时就可以约电器安装了,发现问题可以及时解决。

F. 五金安装

安装晾衣架、窗帘杆、灯具、洁具、卫浴等五金件,这个时候一并安装完。

G. 安装完补漆

安装结束后,难免会造成部分位置的损伤,比如墙角碰磕黑了,蹭去一小块漆了……这个时候让油漆工进行全面的检查的修补。

H、开荒保洁

在硬装完成后,自己或者请保洁彻彻底底的把家打扫一遍,方便后面家具家电进场。

I、家具、家电进场

关于家具购买的时间,建议是最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。

家具安装完成后,该家电进场了,空调、电视……一一安装好。

深圳装修富润诚装饰设计工程有限公司_装修工程_河海大学江宁校区图书馆装修改造工程

落地实拍(图片来自里白工作室)六、通风入住阶段

这个阶段一般建议空置3~6个月,主要是降低其室内甲醛、TVOC等各种污染物的浓度,着急入住的可以请专业的检测机构检测、除醛,达到可以入住的标准再住进去。
