第一步兵马未动,粮草先行这些年我见过一些人装着装着没钱了,开始东拼西凑也见过一些人踩坑踩麻了,干脆眼不见心不烦,你看的那些装修流程全是错的,是时候展示一下啥叫专业的施工流程了,也就是20多步,七八分钟而已;有用收藏没有划走
第二步进入爱咋咋地的百烂状态装修准备10万,你最终得花15万,准备20万,你最终得花28万没有个十万八万的备用金,请别开工总结心态百障

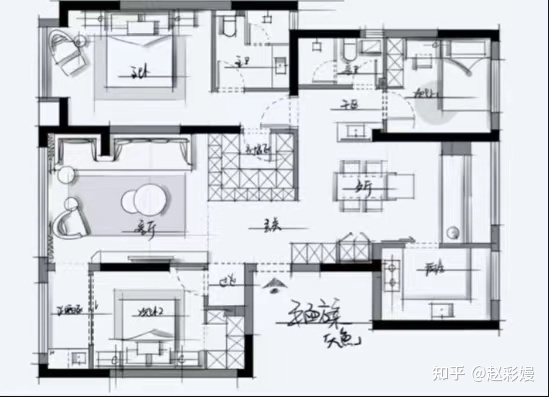

,粮草充足第二步买菜看口味买衣服看尺码买车看BBA哦,不看预算装修就得先做设计规划,就像量体裁衣,根据生活习惯、偏好、风格准备花多少钱,做好布局设计

,定好主色调

,列好装修清单

前期没有规划好,后期踩坑少不了凡事预则立,不预则废
第三步你以为要动工了吗?还早呢。
这一步要根据设计图提前定好所有的电器尺

寸,可以先不买,但是后期的规格尺寸一定不能变,不管是冰

箱、电视、洗衣机、热水器、烘干机,甚至是扫地机器人和吸尘器

,他们每一样都决定了后面施空中电源

、上下水的准确定位

,差一点装不上都够你闹心的。
第四步,比较随机,并不是每家都有下面这些你家有的,那就要在开工前买好,这其中包括中央空调

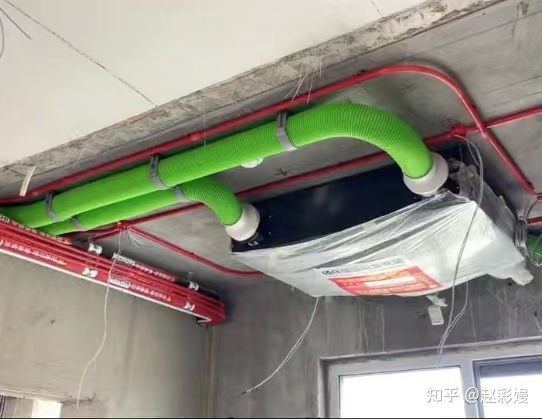

、先风系统

、地暖

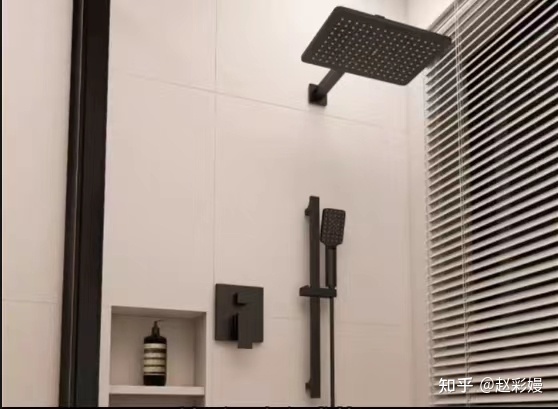

、嵌入式花洒龙头、

壁挂马桶,

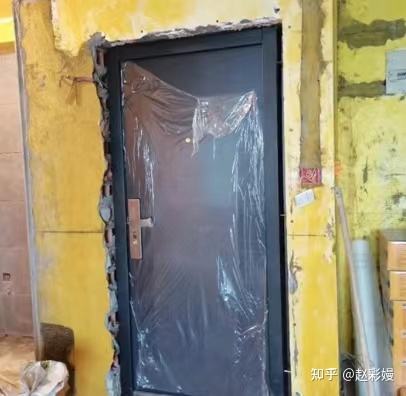

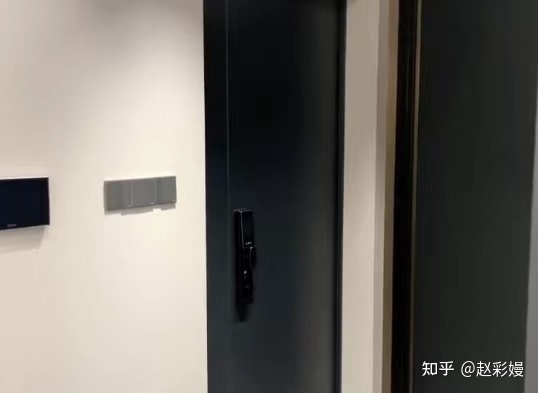

这些都是在开工后马上就要预门安装的,还有防盗门

、断桥铝窗、

地板

、瓷砖、暖气片

这一类有制作加工周期的材料,也要去建材市场提前下定,别到该用了你在那哎哟,我还没买,耽误工期就是钱算你的还是算我的。
第五步,去物业交装修押金,垃圾清运费,甭管是3000还是5000,你只要不弄承重墙

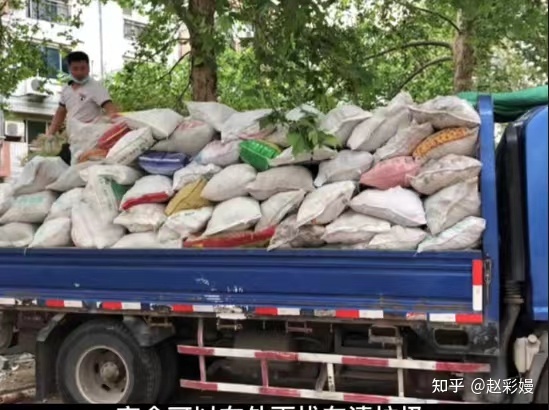

,装修完就能退。砸承重墙的事儿我劝你别干,装修押金要不回来不说,还得负法律责任。垃圾清运物业是按照建筑面积收费,如果你家拆家不多,完全可以在外面找车清垃圾

,能省个千800。

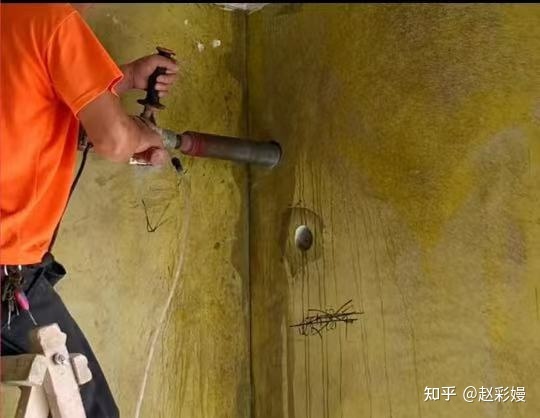

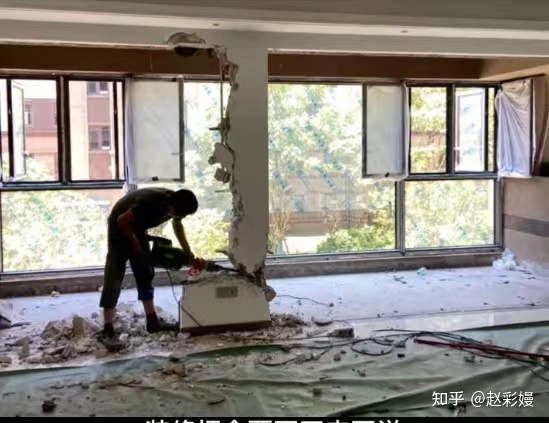

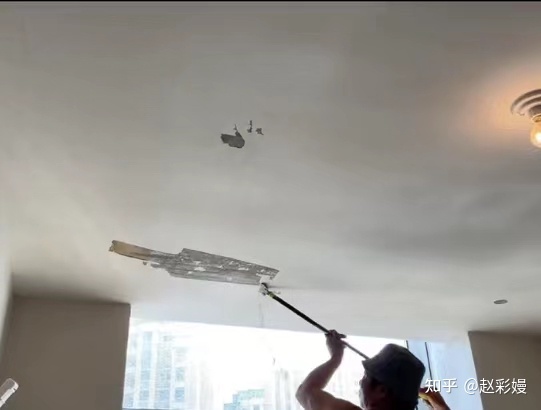

第六步砸墙铲墙皮

你自己在网上或者是小区里面转转,找职业的拆砸施工队,比装修公司报价能省个好几千。当然我的业主啊,不要这么干,我还得挣钱呢。

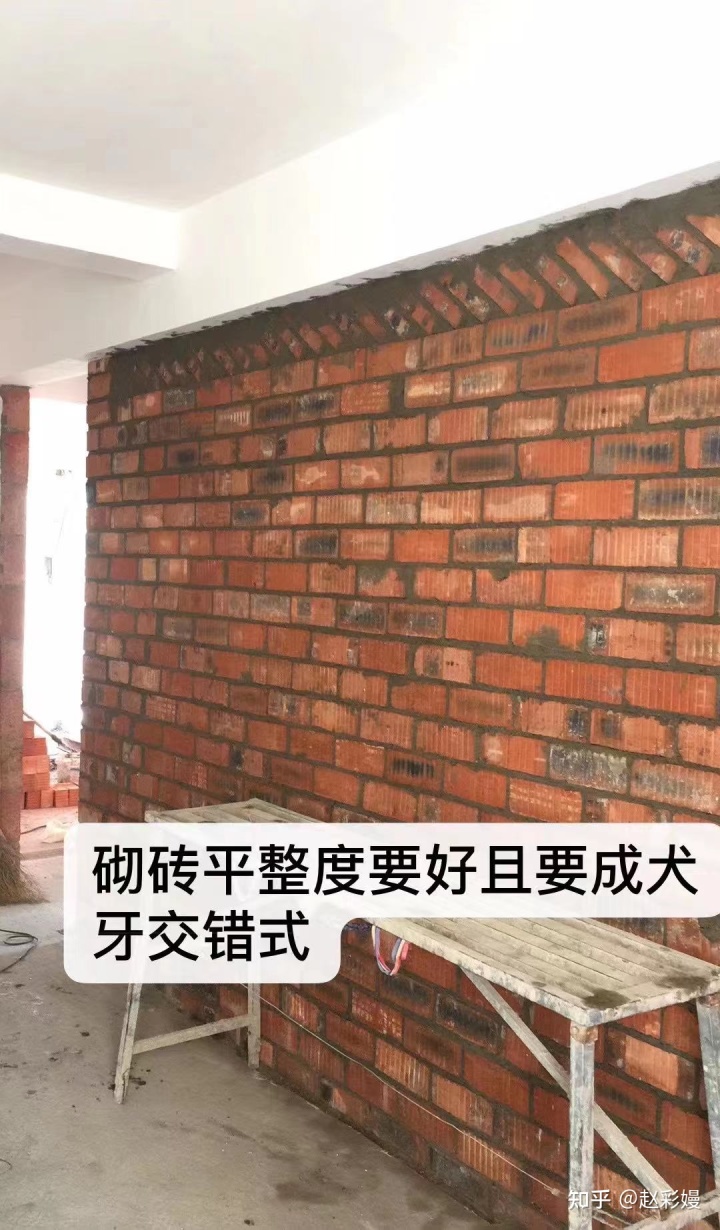

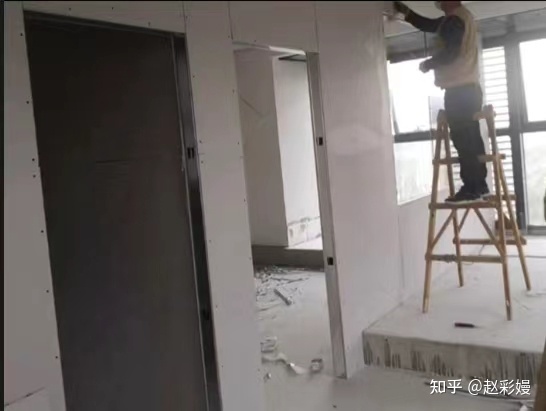

第七步新建墙体明确一点,不管装修公司怎么忽悠你,新建墙体只能用砖

,绝对不能用石膏板纸糊的

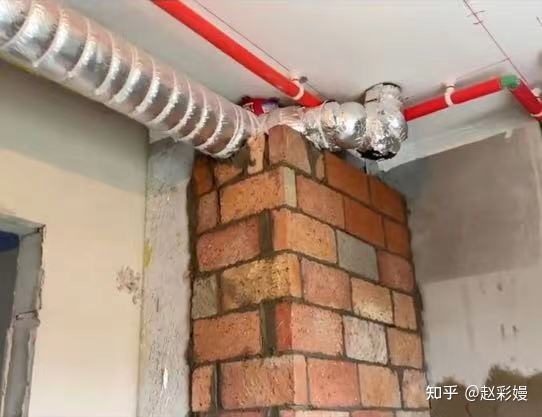

,一般我一上火都能给你踹倒十个。厨卫的下水管一定让师傅用红砖包起来

,别忘了给卫生间的下水管包隔音棉

,不然入住后半夜的冲水声有你受的。
第八步,墙体建好,格局已定,安排橱柜

、定制家具

、门窗台石等

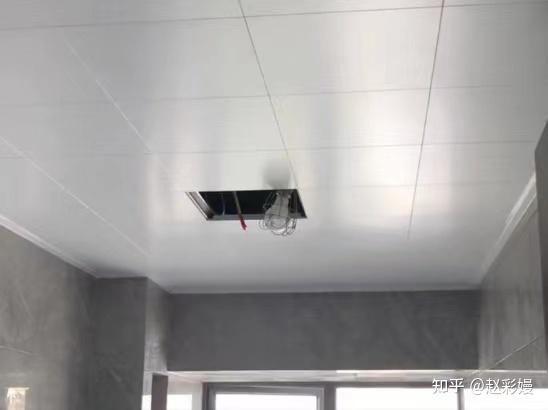

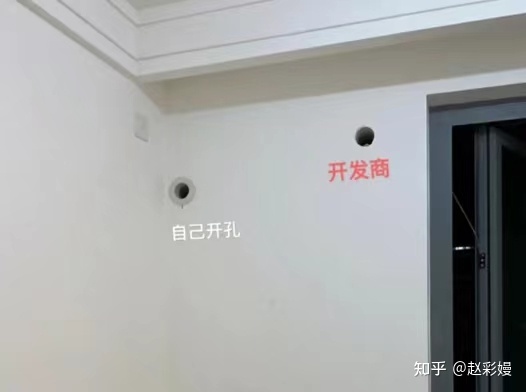

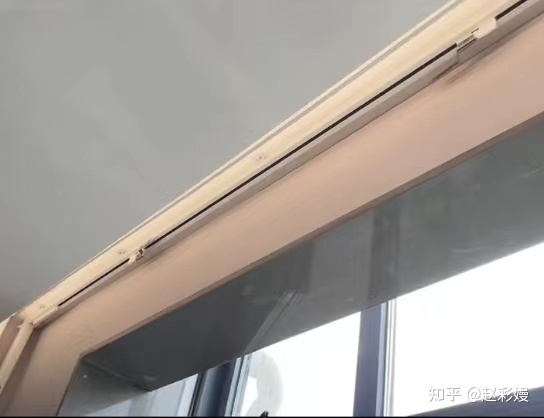

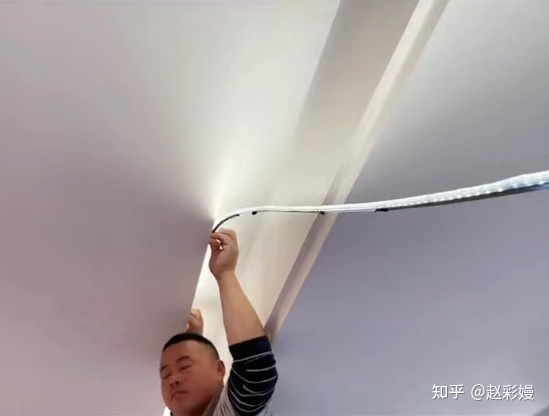

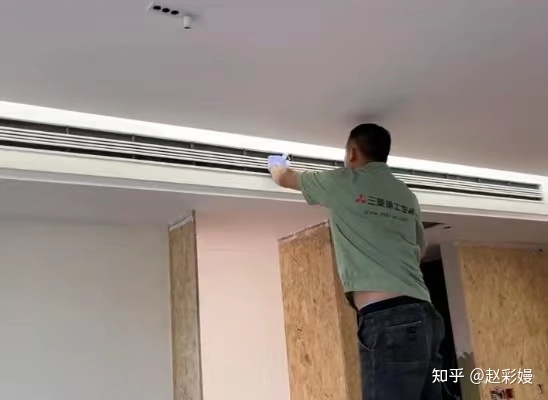

商家初步量尺,交定金,出设计图。第九步,安装中央空调先风系统那你说我不装中央空调呢?壁挂空调要装的。看看安装空调那儿有没有预留空调口吧,

没有的话把孔打了,

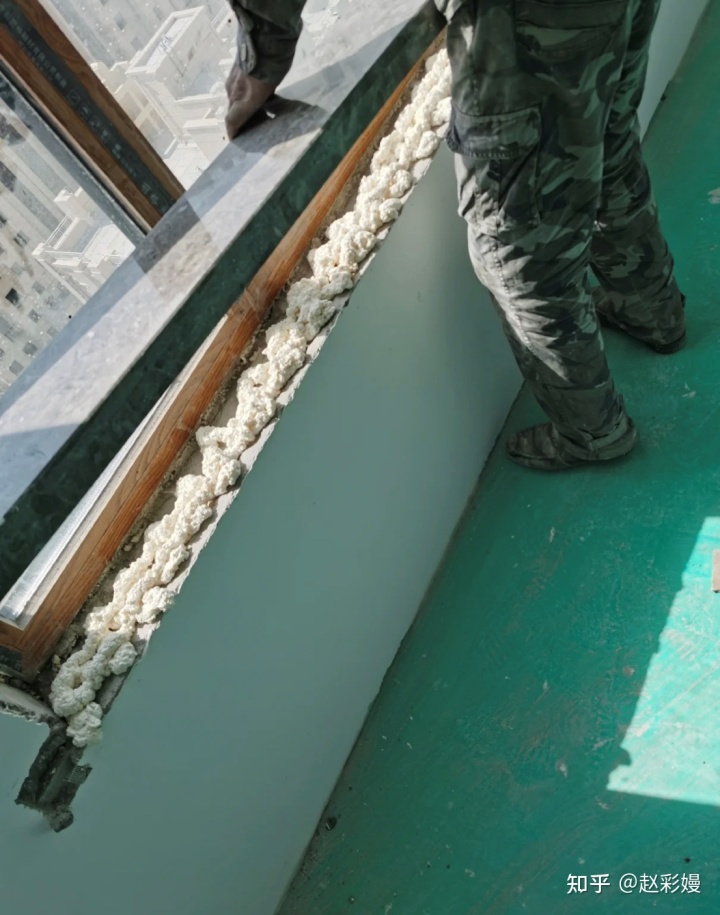

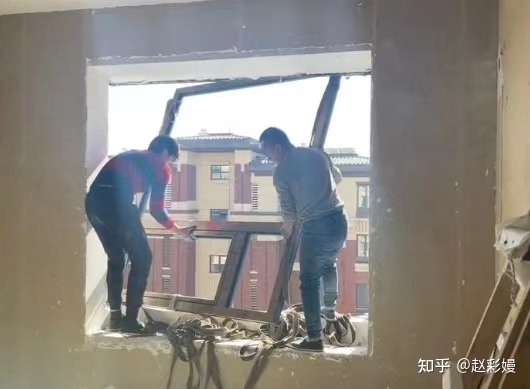

活干到这儿,让你们提前定的断桥铝窗也做好了,那就安装上它。

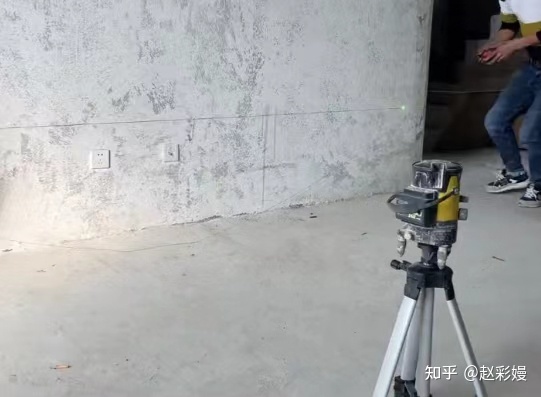

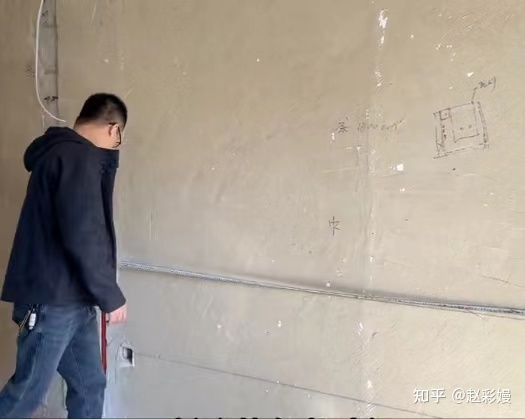

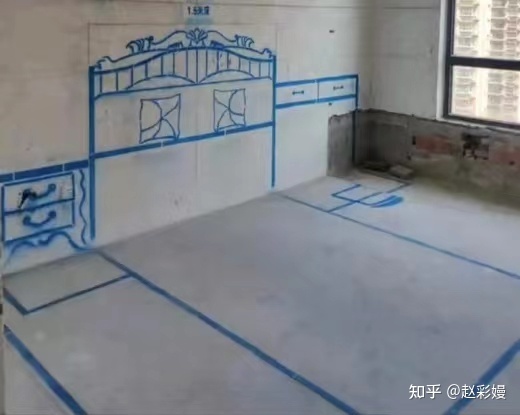

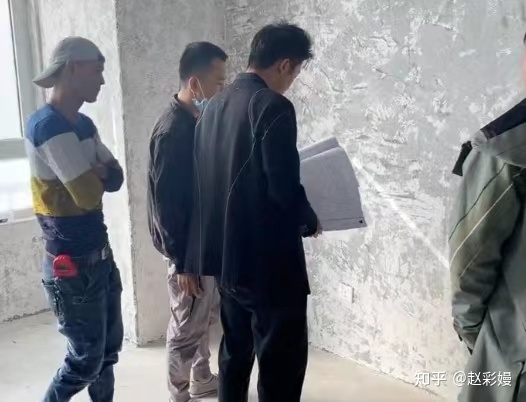

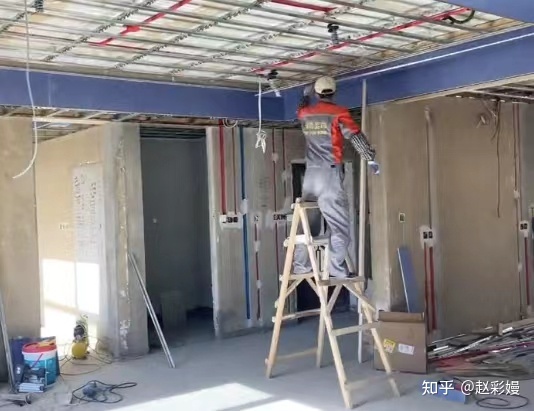

第十步放线,

这里说的不是在墙上、地上画那种鬼画幅的各种家具图,

油漆不要钱吗?这一步工长、业主、电工、设计师都要到场

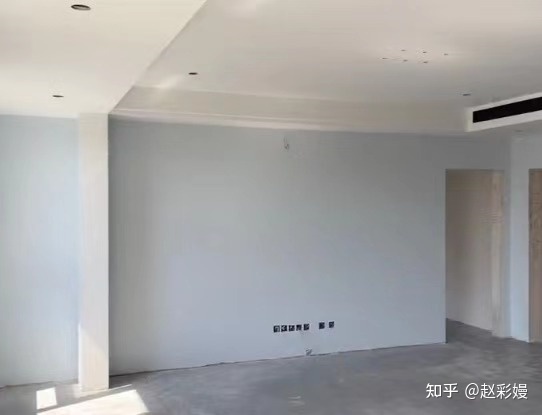

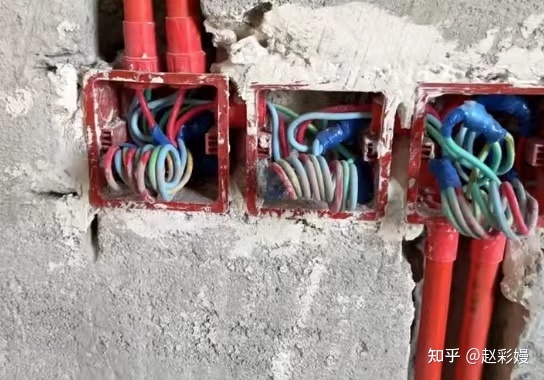

,根据家具、电器的尺寸,把所有的开关、插座、水电点位全部在墙上标记好,尺寸必须精确到厘米级,

要保证你要买的每件电器都有电,每一个灯路都有开关,不确定的地方预留备用电源,

保不齐哪天就用得上。关爱提醒,这一步尤其重要。

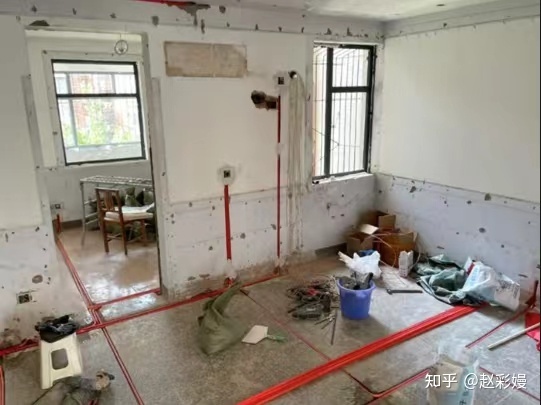

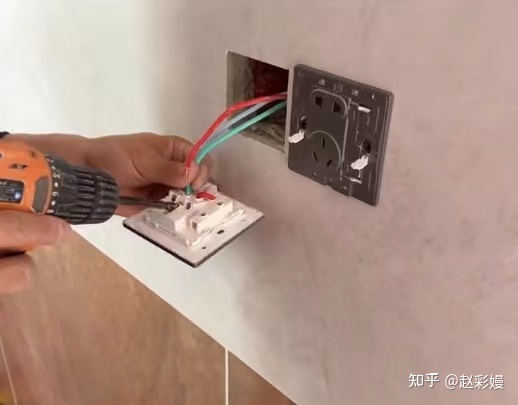

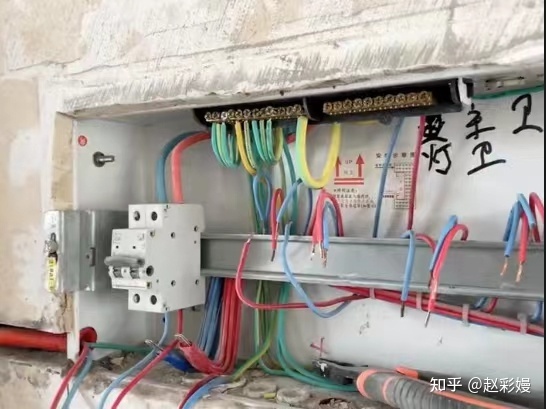

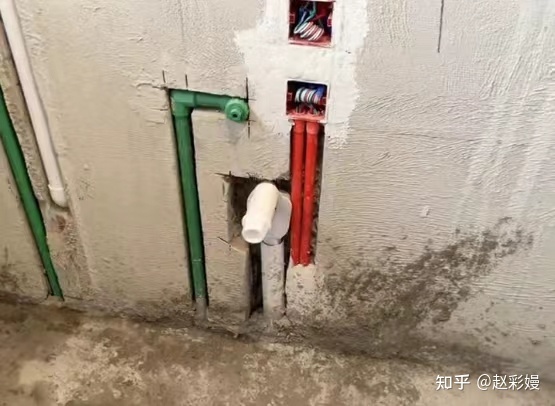

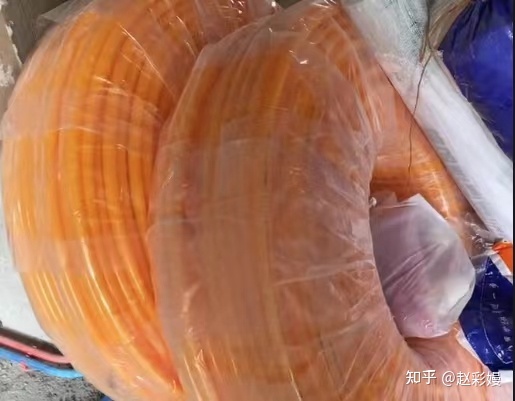

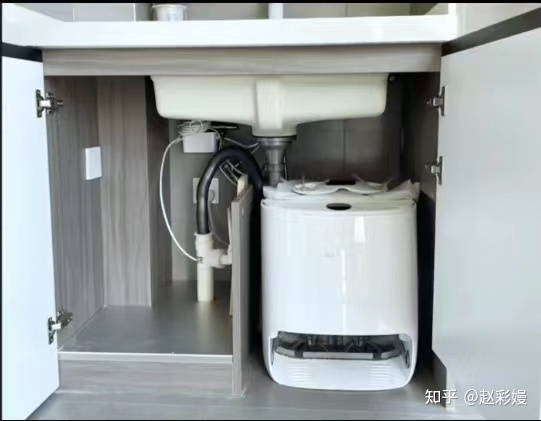

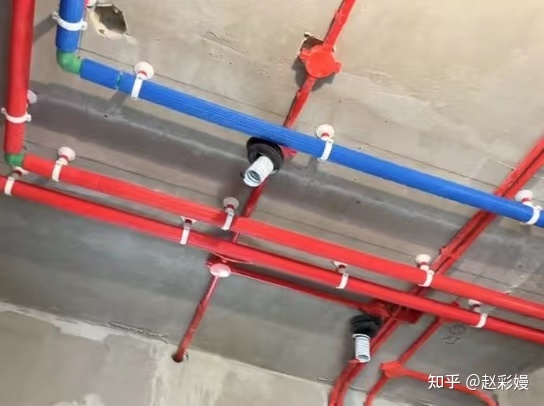

第11步,水电改造新房谁忽悠你全部换线,那你就让他赶紧滚蛋专业装修,国标。换国标你就是绿油油的韭菜。老房子超过十年以上的才建议全部换线

,入户线十平方普通插座灯用2.5方线

空调厨房用四平方

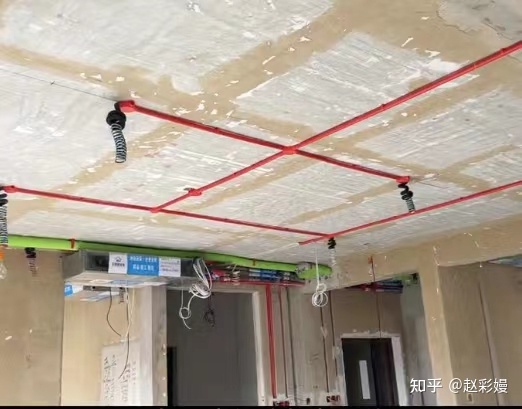

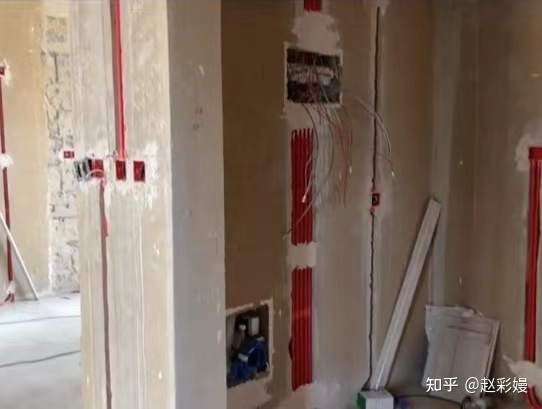

卫生间的水电要全部走顶。

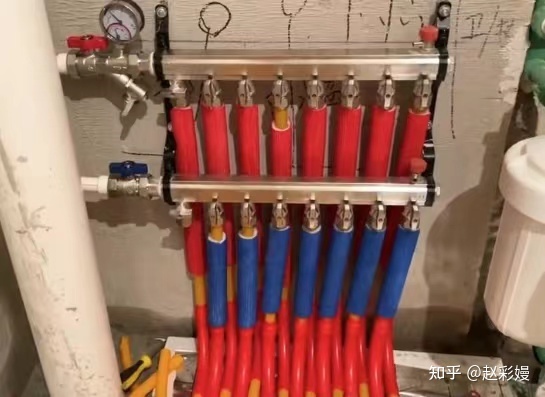

第12步水电完工做地暖要用全桶的分水器,

不要迷信什么三层五层足氧管,

哪个便宜你就用哪个,反正你用两年啊,都要清洗一次,套内面积除以12就是你家地暖需要做的分路说.

第13步木工吊顶

工艺细节可以关注看我,后期我会出关于木工吊顶的干货视频。那为啥先吊顶后贴瓷砖的?因为木工干活是需要走梯的,

先吊顶避免对瓷砖的磨损。

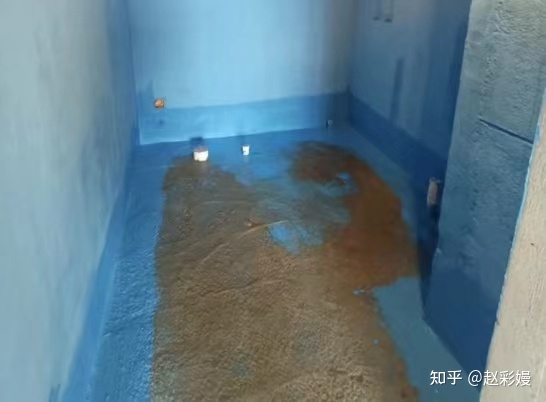

第14步做防水。

卫生间的门边要设置挡水吧,

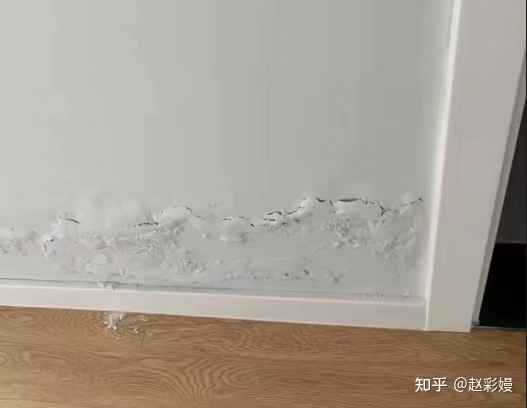

避免烂墙根

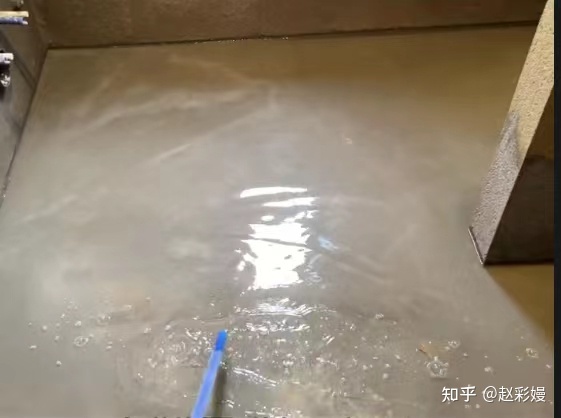

防水要刷两遍,做48小时的避水实验

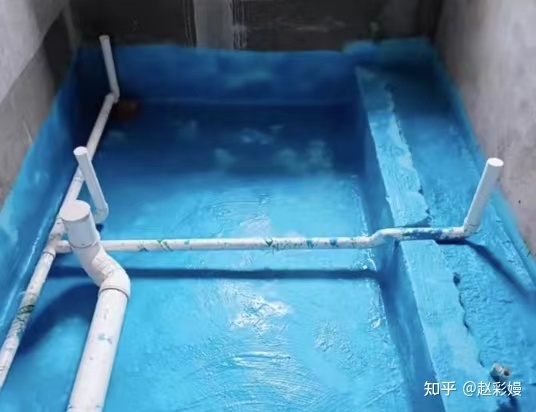

,提前约楼下的邻居看漏不漏。厨房和阳台没有地漏的,不需要刷防水花多少钱,也就是个心理安慰。下沉式卫生间要在回填前做一次防水,

回填后再做一次防水。

第15步瓷砖铺贴
验收标准后期会详细告诉大家,之前不是叫你们提前定防盗门吗?瓦工贴地砖的时候就可以安装了,

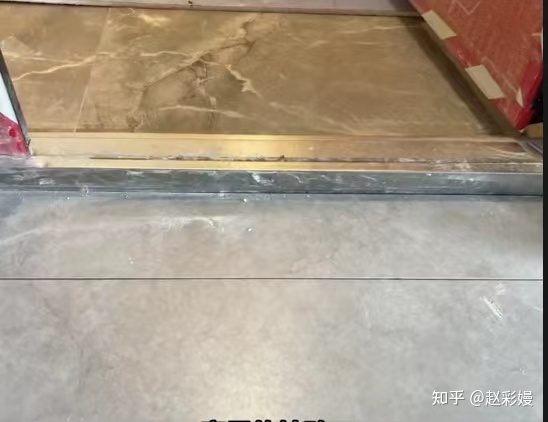

方便确定门槛的高度,家里的地砖一定要比楼道的地砖高才行

,别问为啥封建米线

第16步,瓷砖贴完定制家具橱柜门二次上门精确量尺

,这里不要磨磨蹭蹭,他们还要一个月的加工周期呢。

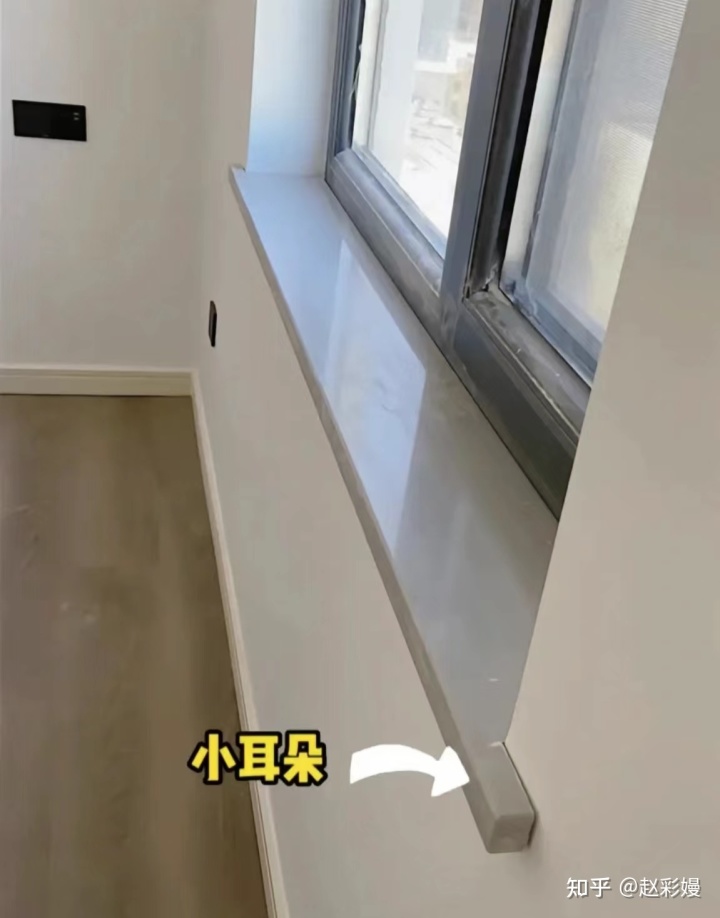

第17步窗台时或者是食材包窗口进场安装,

方便油工找补修

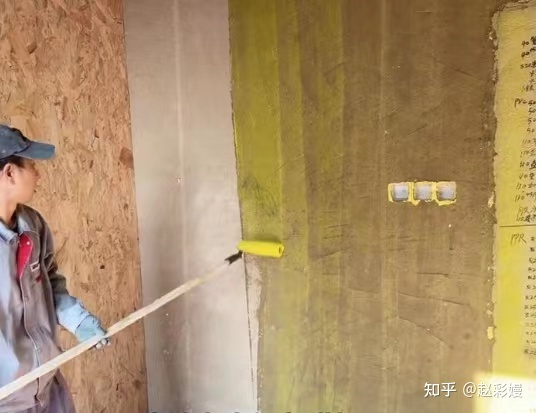

第18步,油工进厂在这个阶段才刷墙固,

不是刚开工就整黄墙绿地的面子工程施工细节

,乳胶漆怎么买,颜色怎么调,我后期也会写很详细,照着做,不踩坑哈哈哈
第19步,油工结束后

做美缝 这个阶段做美缝效果最好,人员材料撤厂,瓷砖沙灰干透还能捎带角,让美缝师傅给家里面做个小开荒保洁。
第20步有壁布的可以贴了

刷完漆或者是贴完壁布三天后厨房的铝扣板

或者是风窝大板

,开关,插座

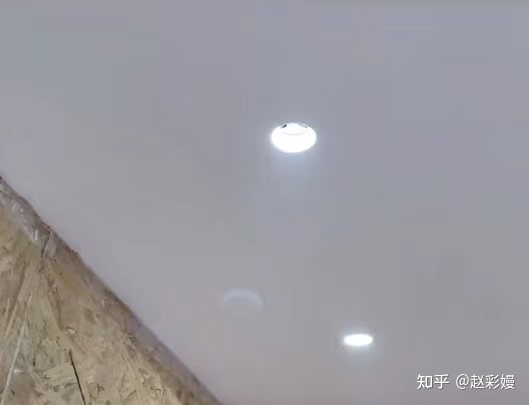

筒灯

、射灯、无主灯、

空调出风口、

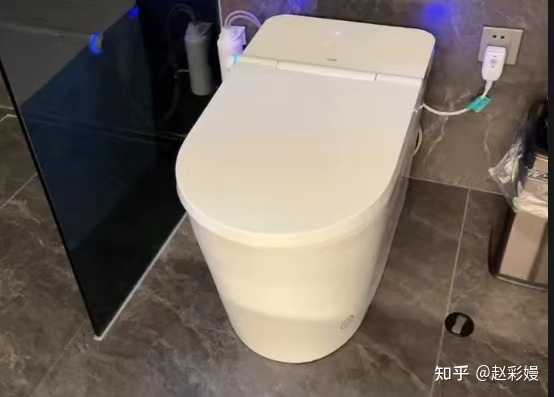

浴霸、洁具

、窗帘、轨道

都可以安装了,这些成品你爱啥时候买就啥时候买,但是一定要集中购买,别耽误我安装就行。

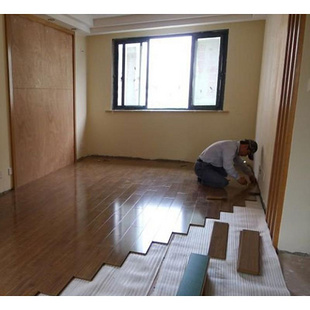

第21步,家里面有木地板

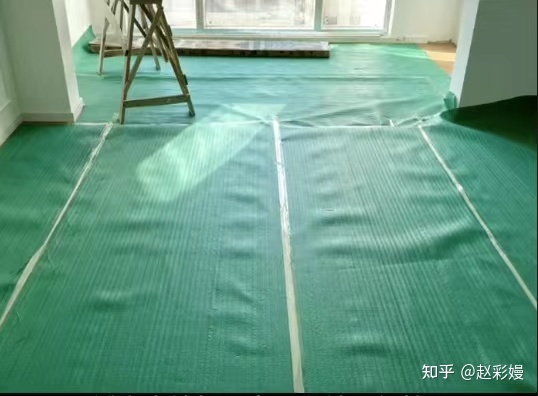

的要在第20步说的那些装完之后再安装木地板比小姑娘都娇嫩专业装修,避免刮花划伤,铺完木地板一定要做地面保护,

记住踢脚线先不要装。第二是步定制家具安装

在这之前别装门,家具板材都是成堆来的,工人要往各个房间搬运,避免来来回回刮花你家的门。

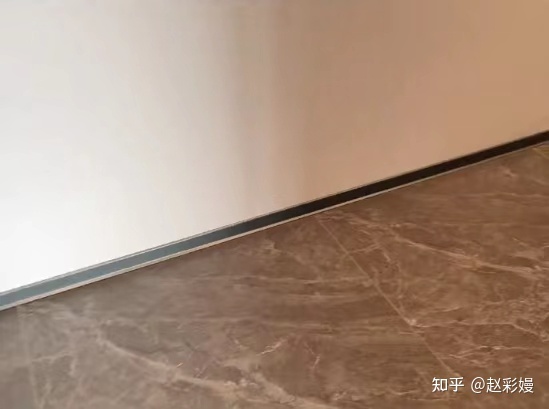

第23步,门和定制只有在装好之后,踢脚线的尺寸才精确,两头顶住,完美收刮,用这种四公分的铝合金踢脚线,秀气好看还不结灰。

第24步,开荒保洁擦玻璃

第25步,家居电器软装进场摸摸干瘪的口袋,通知亲戚朋友来存份子,回回血顺便来家里吸甲醛,准备搬新家吧。

以上内容由用户投稿,彬迪地板进行整理发布,希望对大家有所帮助,如有侵权,请联系我们进行删除。
