本篇是新居装修系列第二篇——水电改造。水电改造是指根据装修配置、生活需要对原有水路、电路全部或部分更换的装修工序。水电改造是家庭装修中最重要的隐蔽工程,必须选择质量可靠的水管、电管、管件等辅材,交给经验丰富的水电工施工。本文包括三部分内容:空调安装、水安装和电安装。
新居装修(2)水电改造
01 空调安装
在开始水电工程之前,需要先订购空调。首先必须决定一件事情,那就是选择中央空调,还是普通空调?对比了一下,六个房间若全部采用柜挂机,预算也要两万;采用中央空调一拖六,预算应可控制在四万以内。罗列一下,中央空调有以下几个优点:
如此看来,中央空调必然是大势所趋,所以决定选择中央空调。20210304,先去查询了天猫官网活动,比对了一下品牌和价格。日立、大金较贵,格力次之,美的最实惠。因为家里一直使用美的空调,算是美的铁粉了,遂决定选择美的。与美的客服交流后,七匹180一拖六配置,折扣后费用约35500元。

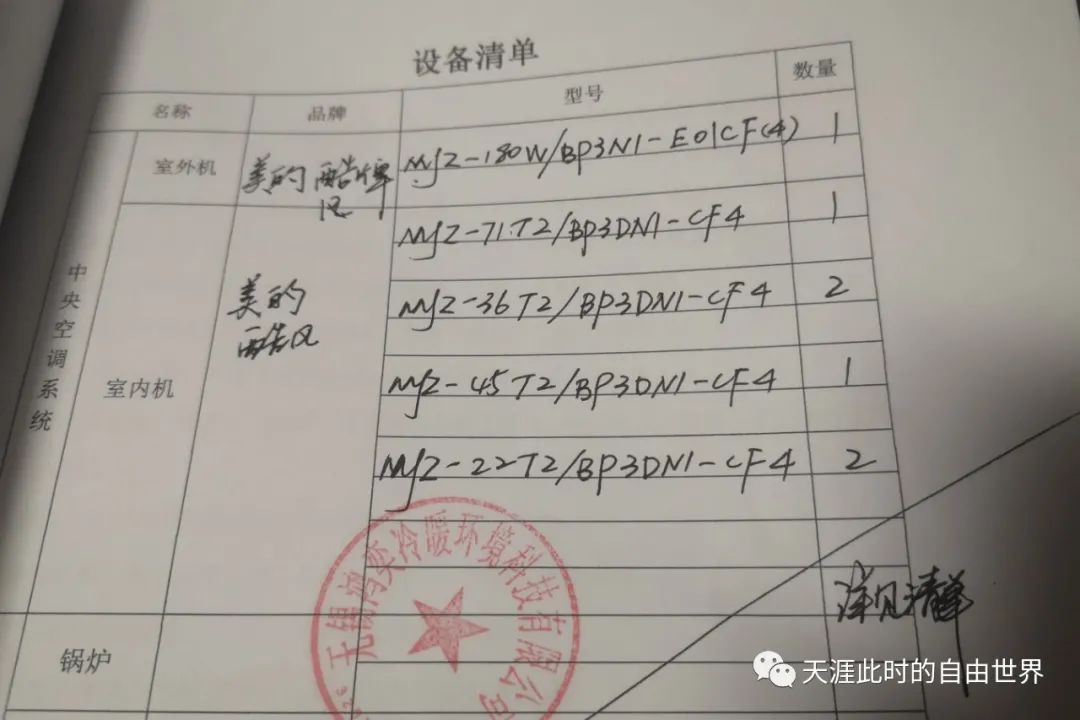

同日装修水电改造,装修经理小庞介绍了鸿奕冷暖的黄工。经与黄工交流,进行了一番比对,选定美的酷风七匹180一拖六配置,报价33800元,含管件和安装费用。这样算来比天猫和京东都划算,遂决定就交给他们来做。顺便说一下,美的酷风是美的旗下子品牌,主营线下实体店。中央空调配置清单如下。
20210310,开工典礼当日,黄工过来交底,签订好空调安装合同。20210316,交空调定金20000元,黄工遂下单订货。

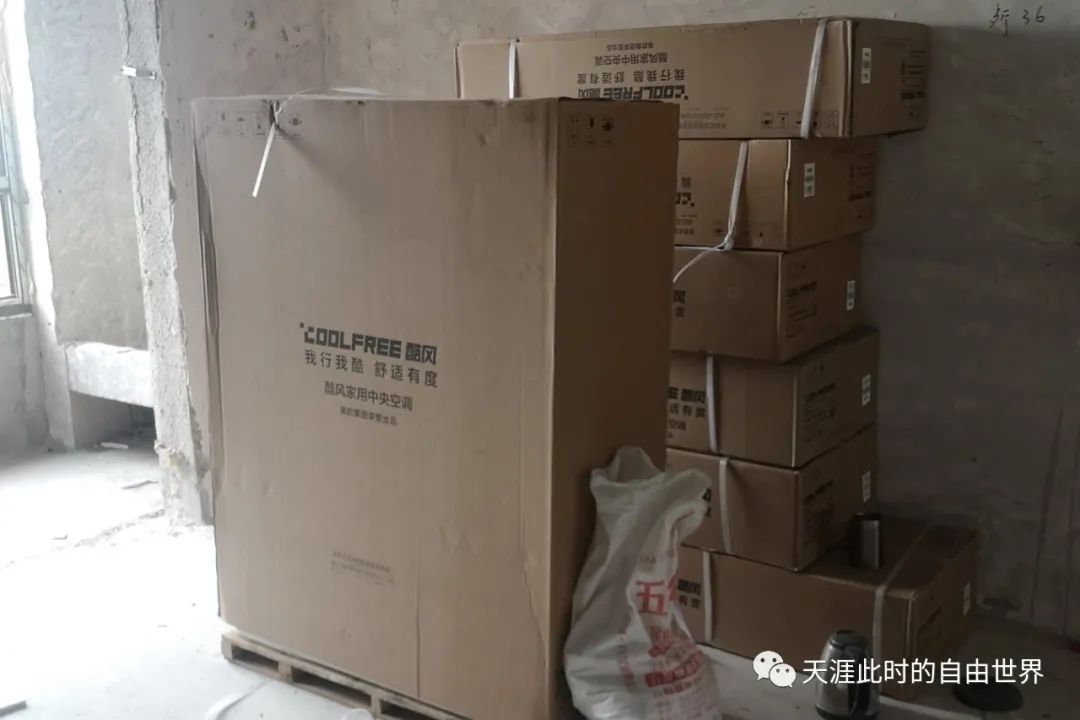

20210409,水电工已开始布管排线,安排空调设备进场,与水电工交替安装。一口气送来一个外机加六个内机,好大的一堆货。
20210410中午,进行空调现场交底,确认各内机的安装位置和吊顶高度,标记好打孔位置,当日结清余款13800。20200415下午,三位工人过来开空调孔,总计8个直径83孔,7个直径54孔。无锡的行情是50块钱一个,打包价是30一个,单个价100到200。

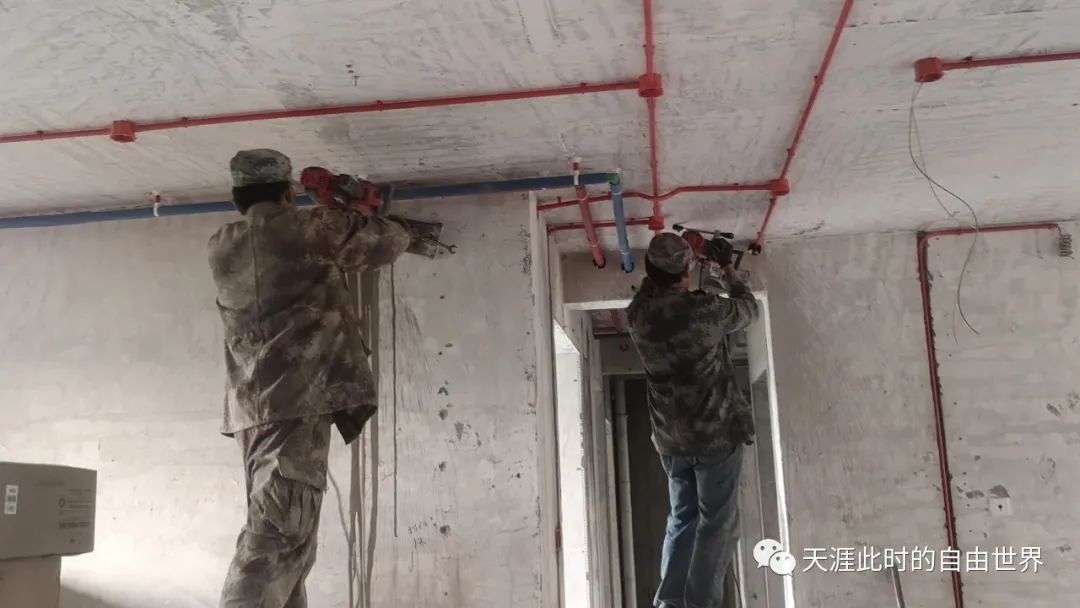

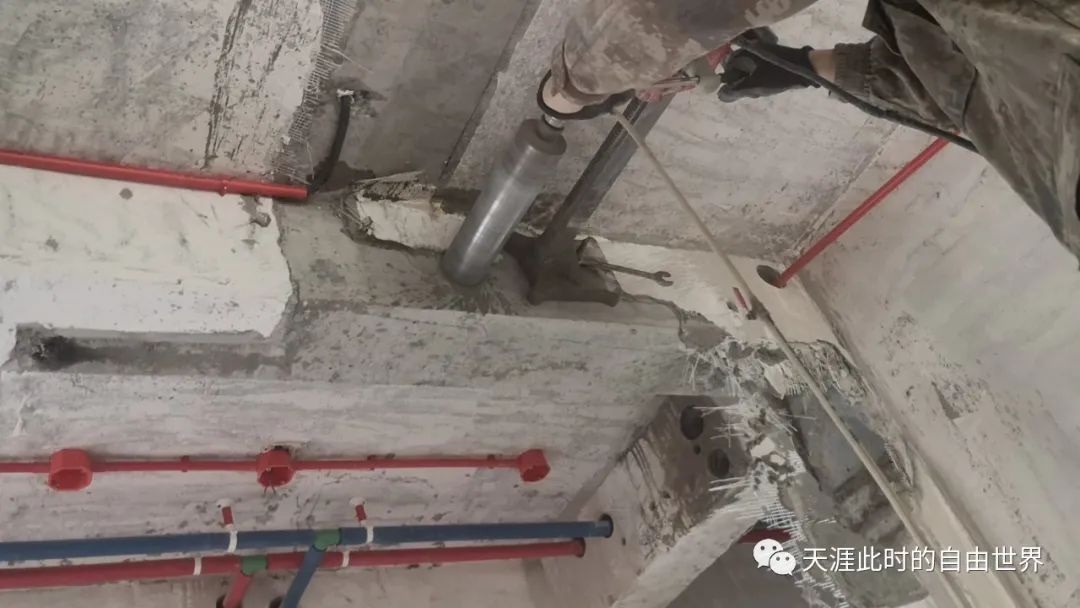

学习一下专业的混凝土墙开孔。该装备俗称“水钻”。开孔时,先在旁边打辅助孔,用地脚螺栓固定好电锤,再调整开孔器位置;开启电锤,旋转十字柄,通过齿轮齿条带辅助电锤整体掘进,全程通水润湿、降温。

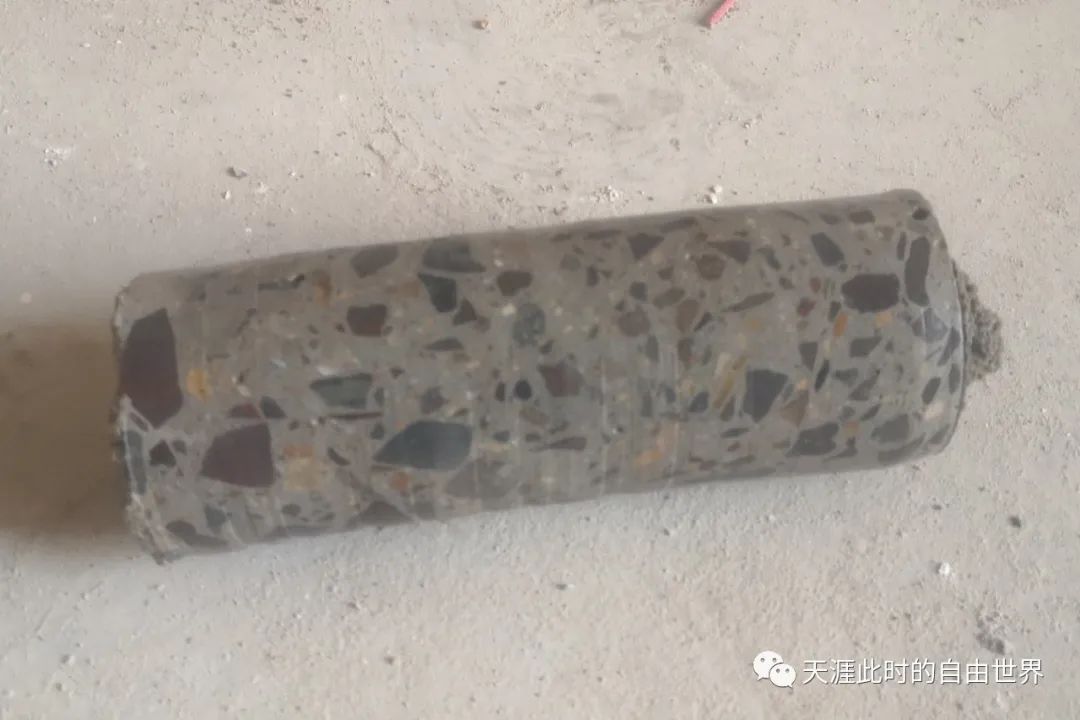

数分钟之后即可洞穿混凝土大梁,从开孔器中抖出圆滚滚的混凝土芯。

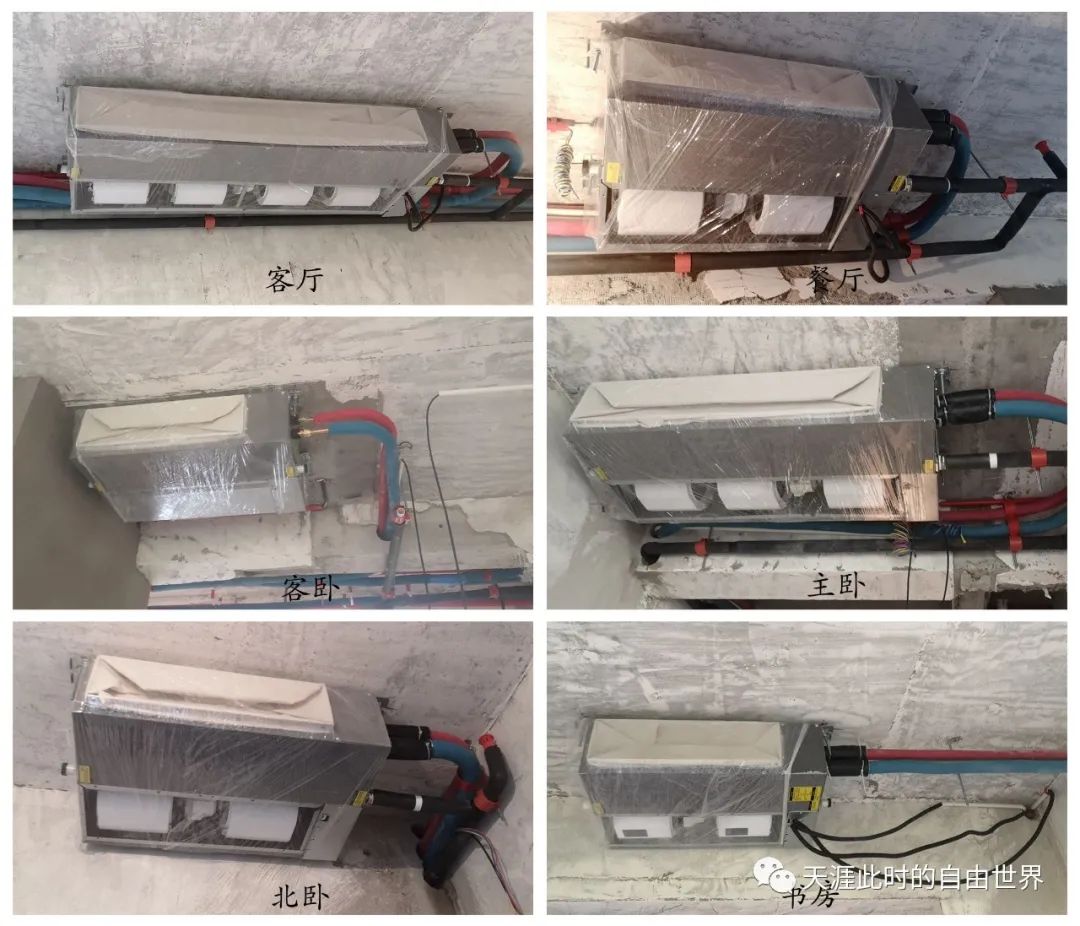

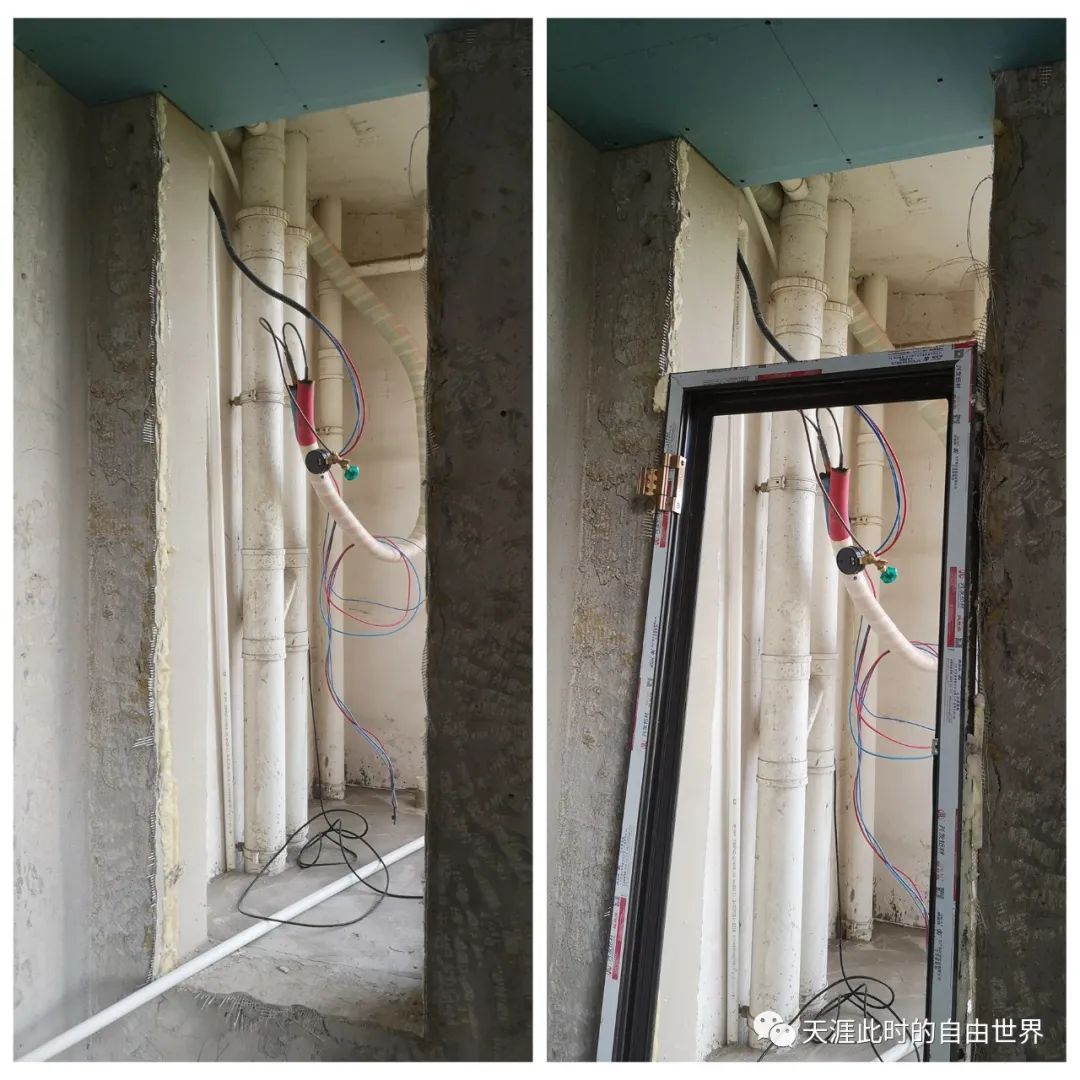

20210419,空调内机正式安装,三位安装工人,忙活了一整天,终于完成了六个内机的吊挂、铜管布置、排水管布置。空调内机的安装需与水电工和吊顶工协调,期间可能需要一些反复和整改。我们家整改的地方主要用两处。一是客厅和餐厅空调吊得过高,导致出风口被客厅的满吊石膏板遮挡,下降了8公分后解决了这个问题。二是主卧吊顶过于靠近西墙,吊顶时发现出风口不顺,往东移动了20公分后解决。
空调外机的安装也费了一番周折,因为南阳台旁边的空调机位下陷,需浇筑一个水泥台面抬高。20210426,瓦工完成了水泥台浇筑。先用红砖砌四根立柱,再铺龙骨,盖一块石膏板,最后用水泥砂浆浇筑成型。

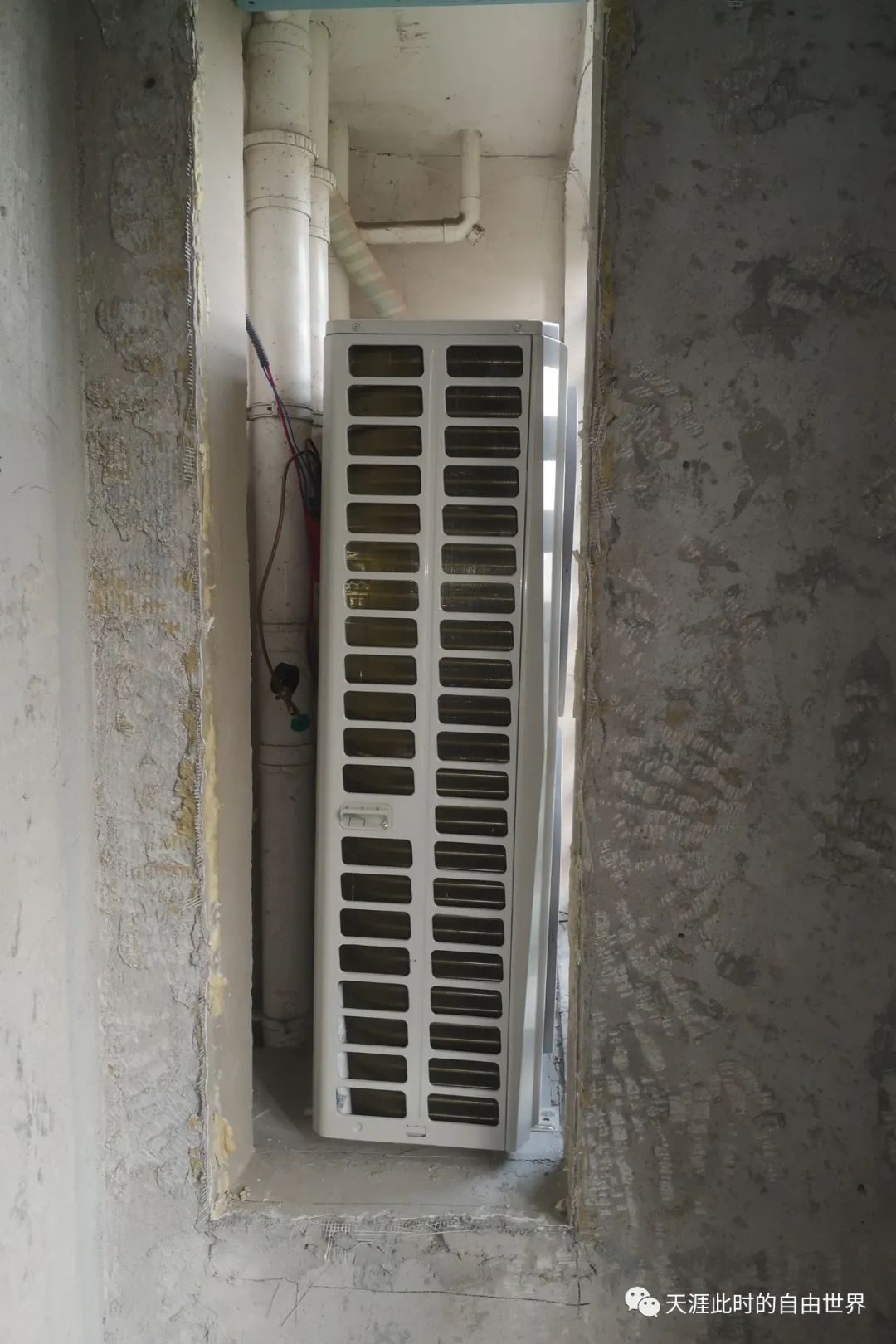

2020506,五一假期结束后,黄工派人过来,终于完成了空调外机安装。自此,空调安装已基本结束,调试工作需等硬装工程结束后再进行。
02 水安装

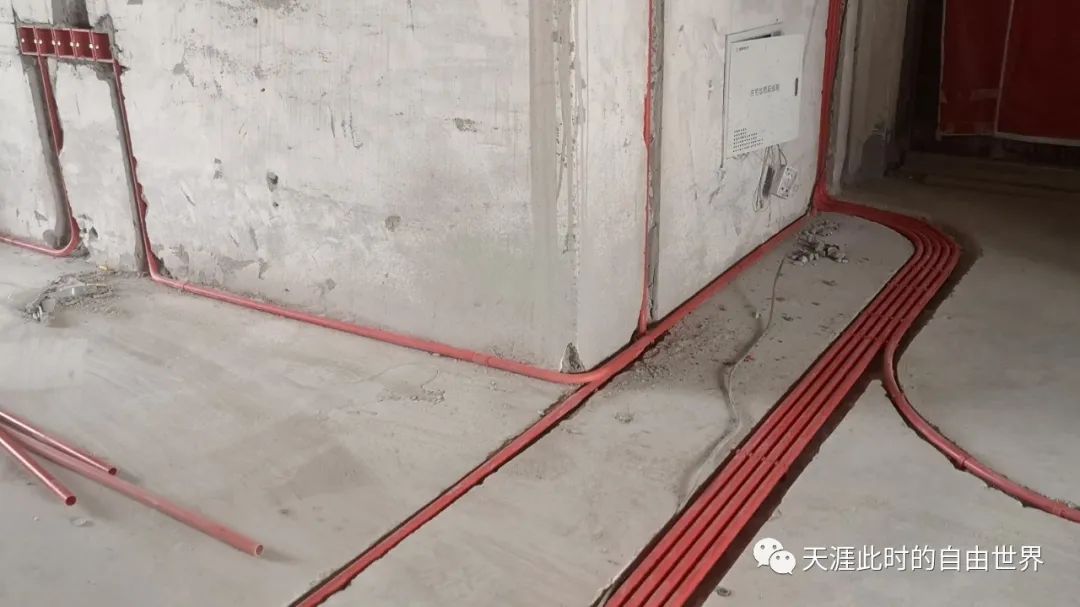

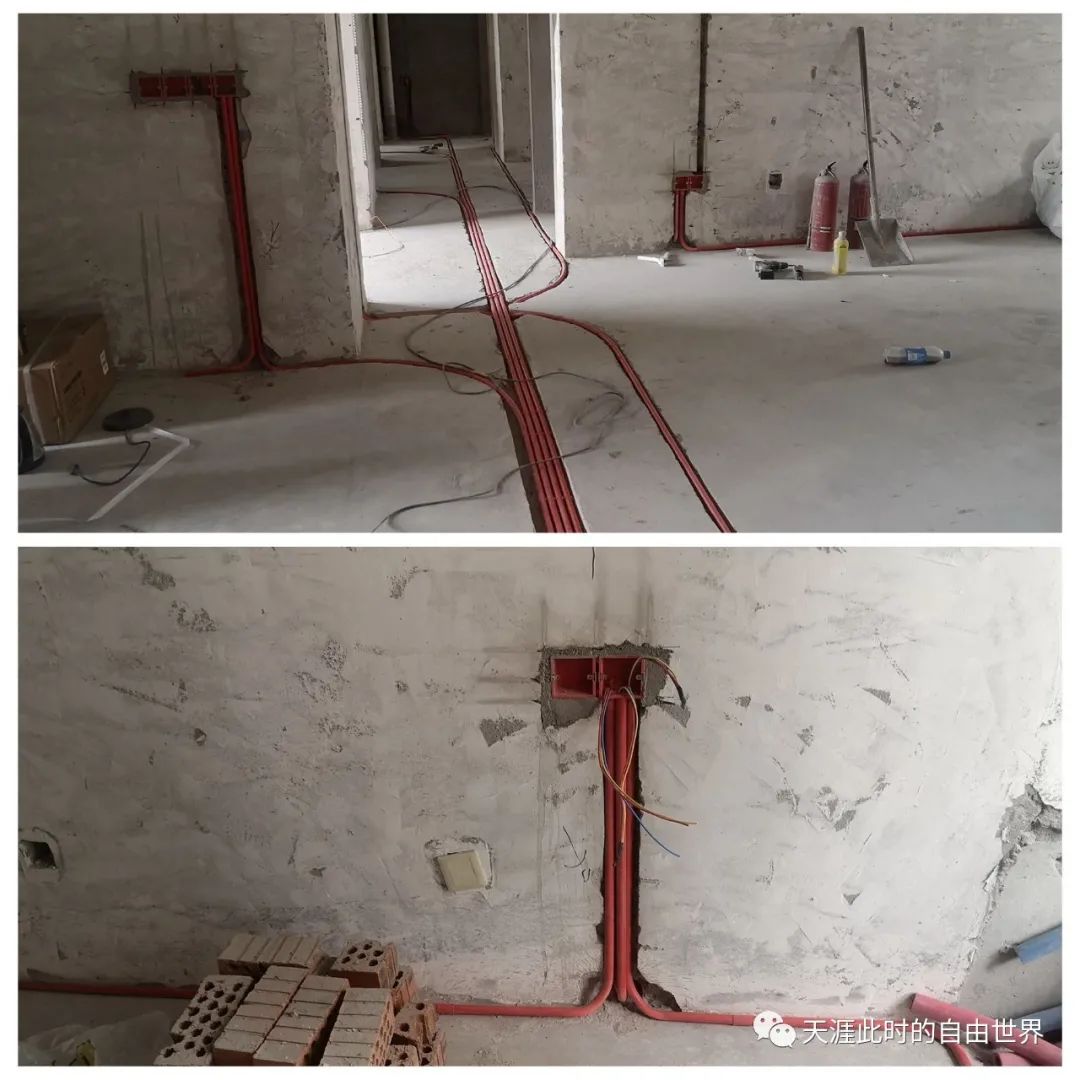

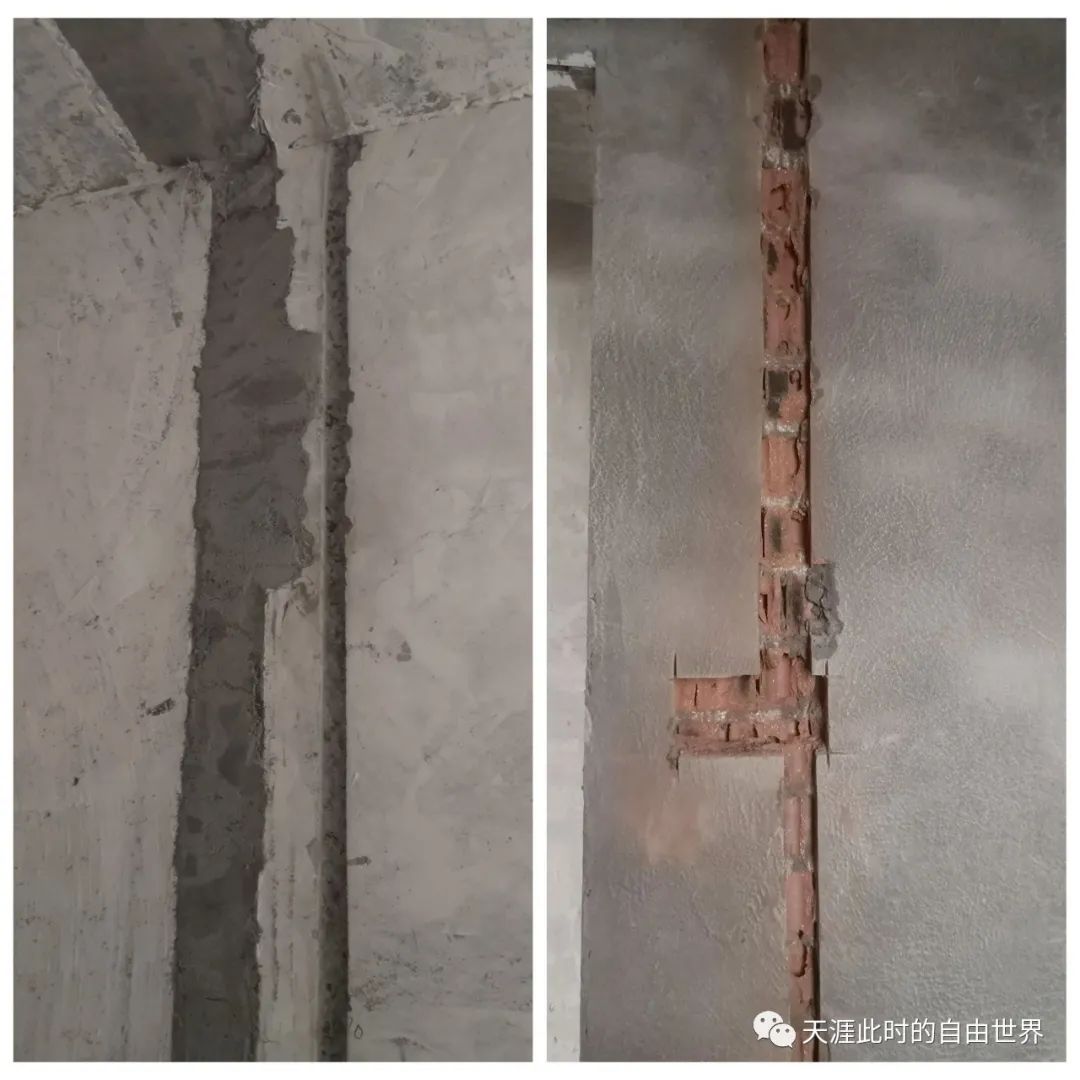

水安装和电安装都是水电工一个人的活,前后花了三周时间,约15个人工。20210329,水电工携工具进场。20210330,开始弹线,先用激光标线仪定位,再用墨斗弹线。20210331,开始水电开槽,先用切割机割开,再用电锤轻凿,开出足够宽度和深度的暗槽。起初担心在新建的红砖墙体里开槽会有问题,实际上这种担心是多余的,因为砌墙时每隔数层就会加一节钢筋,再批荡水泥砂浆加固,几天之后就有了足够强度。

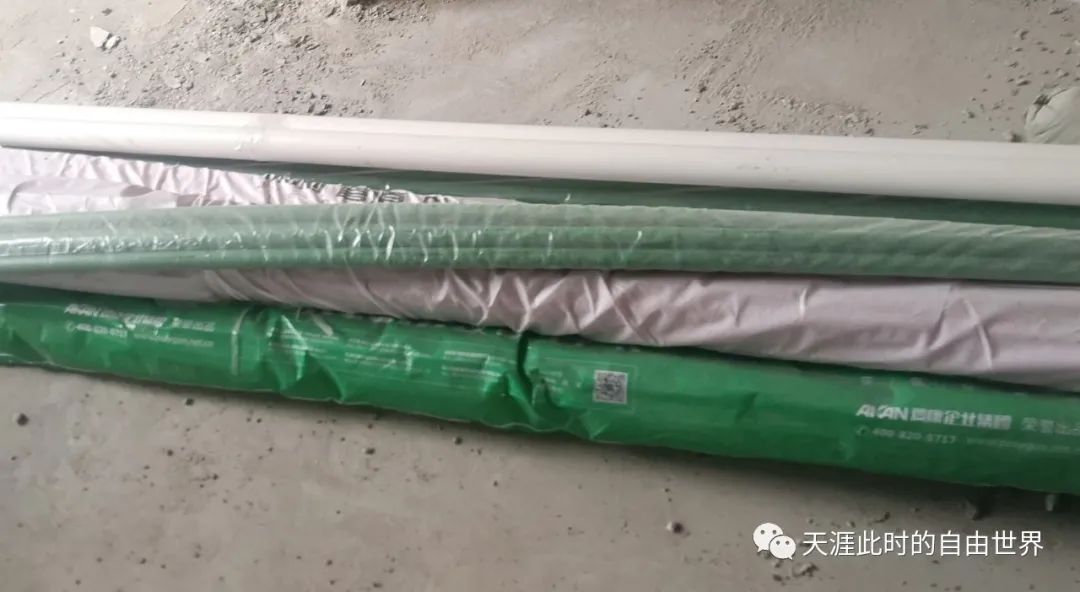

20210401,水电工继续开槽,并完成水路相关开孔,共23个。当日水电工程材料进场。水管采用保利PPR管,并包裹保温棉。

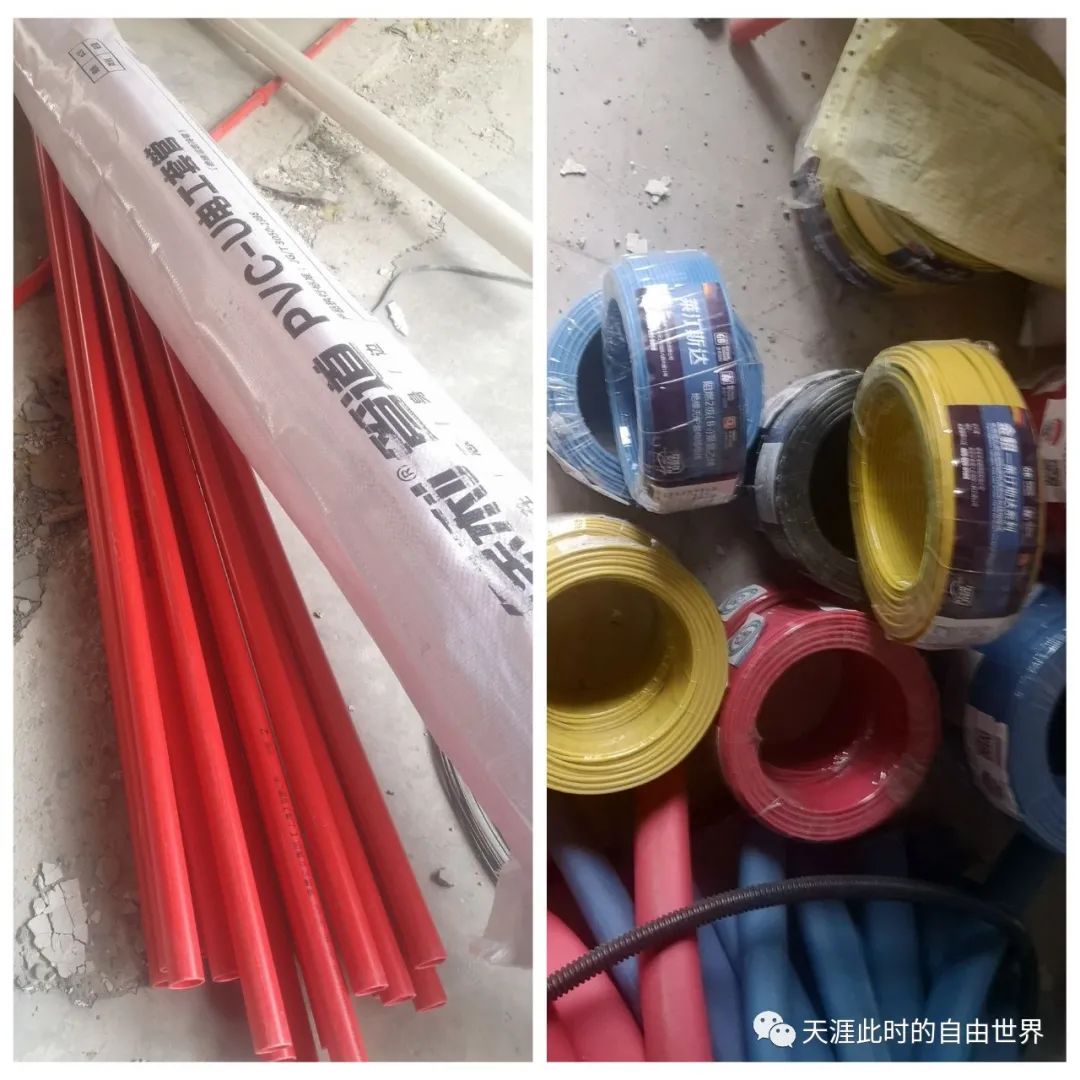

电管采用保利PVC电工套管,电线采用金貂1.5mm2、2.5mm2阻燃线。
先看给排水点位图。水路基本走势:从正门进入,折向厨房,通过室内总阀,分一路给北阳台,总管再沿餐厅墙边,绕到走廊,分给主卫和客卫。

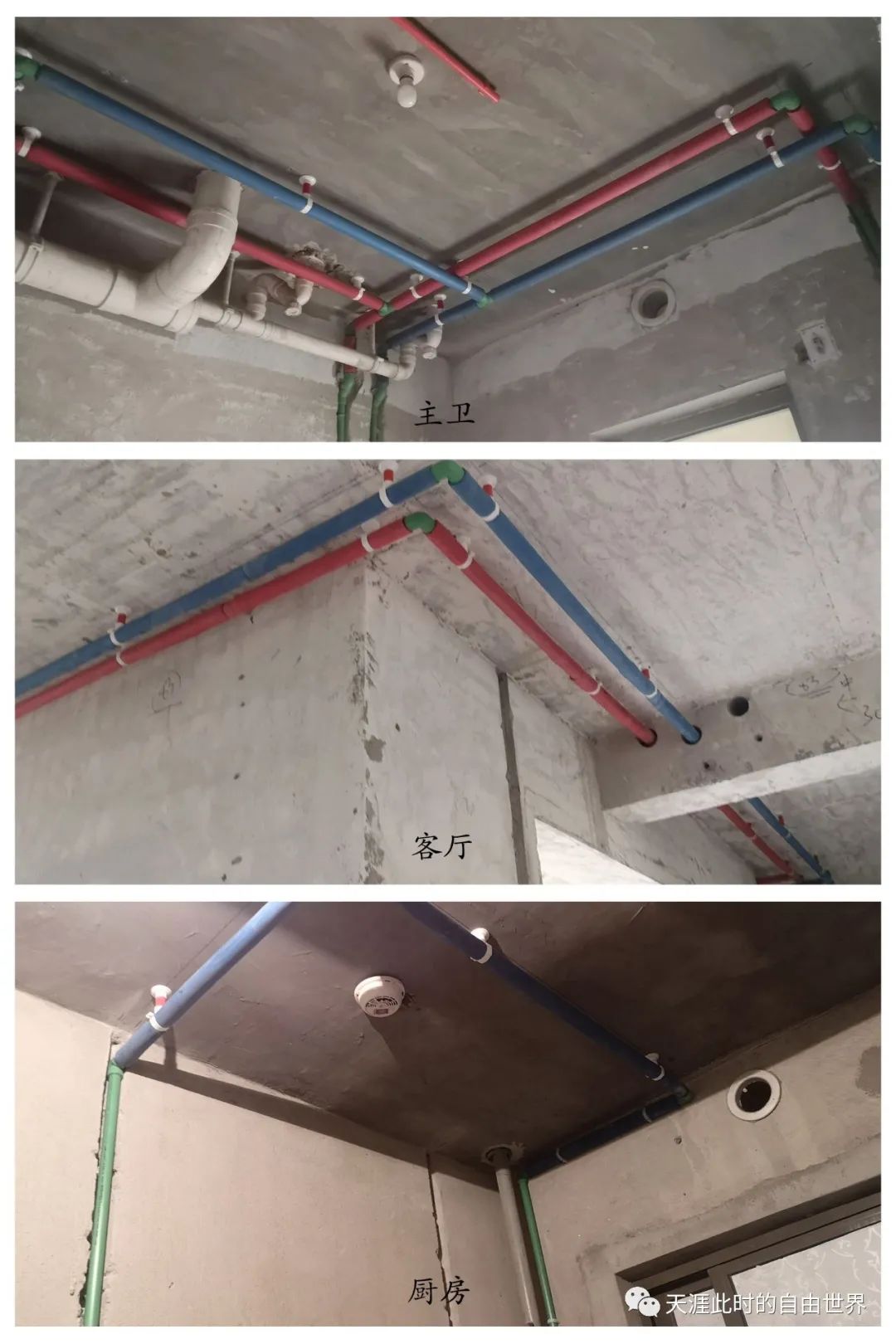

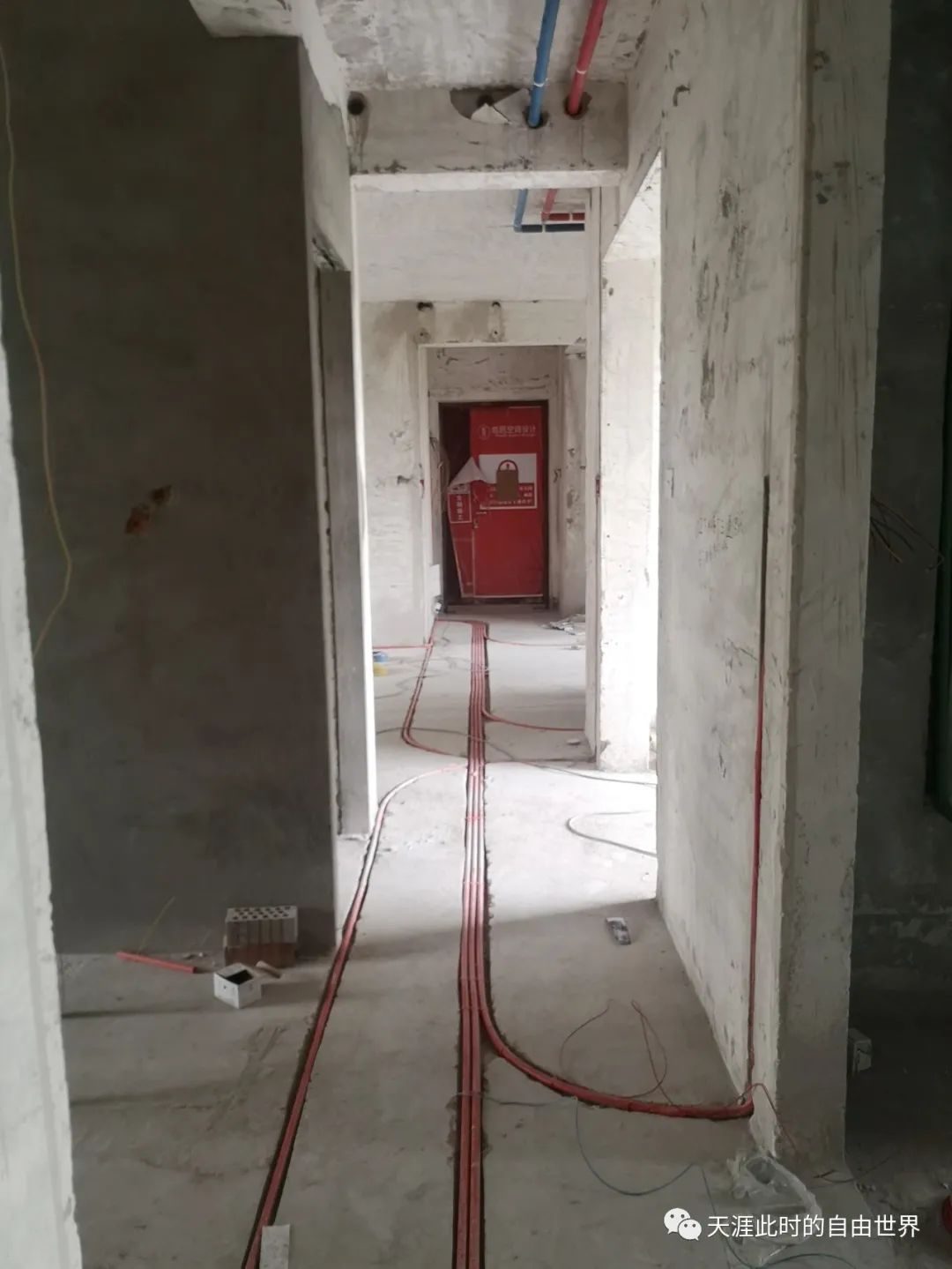

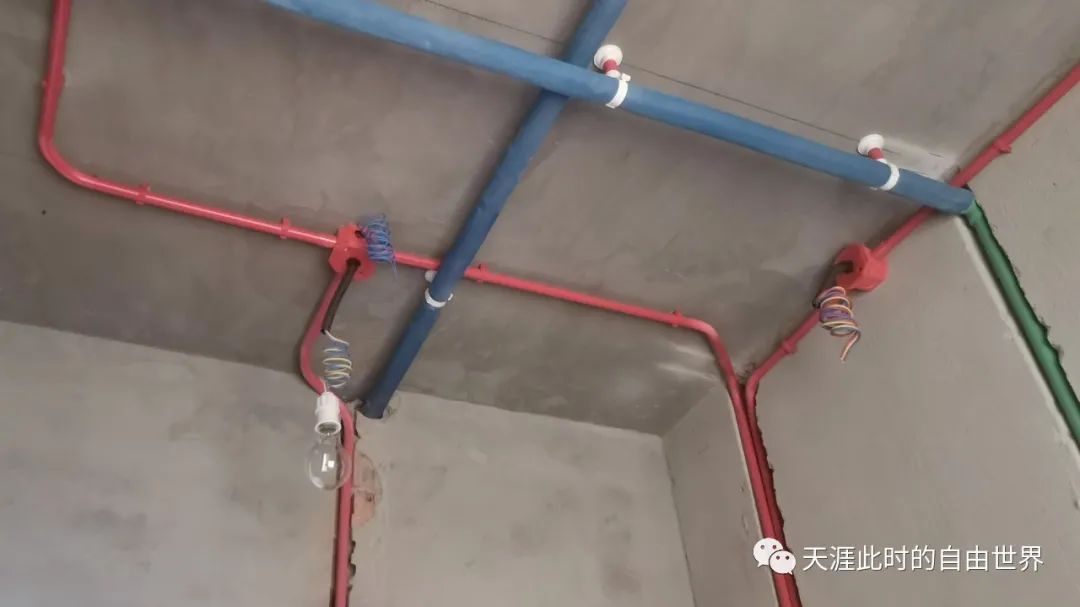

20210402,使用热熔器,完成全部水路管路,同时还套上了保温层,速度非常快。餐厅和走廊顶部的总管尽量靠墙布置,以免影响后期的吊顶效果。其中红色是热水管,蓝色是冷水管。

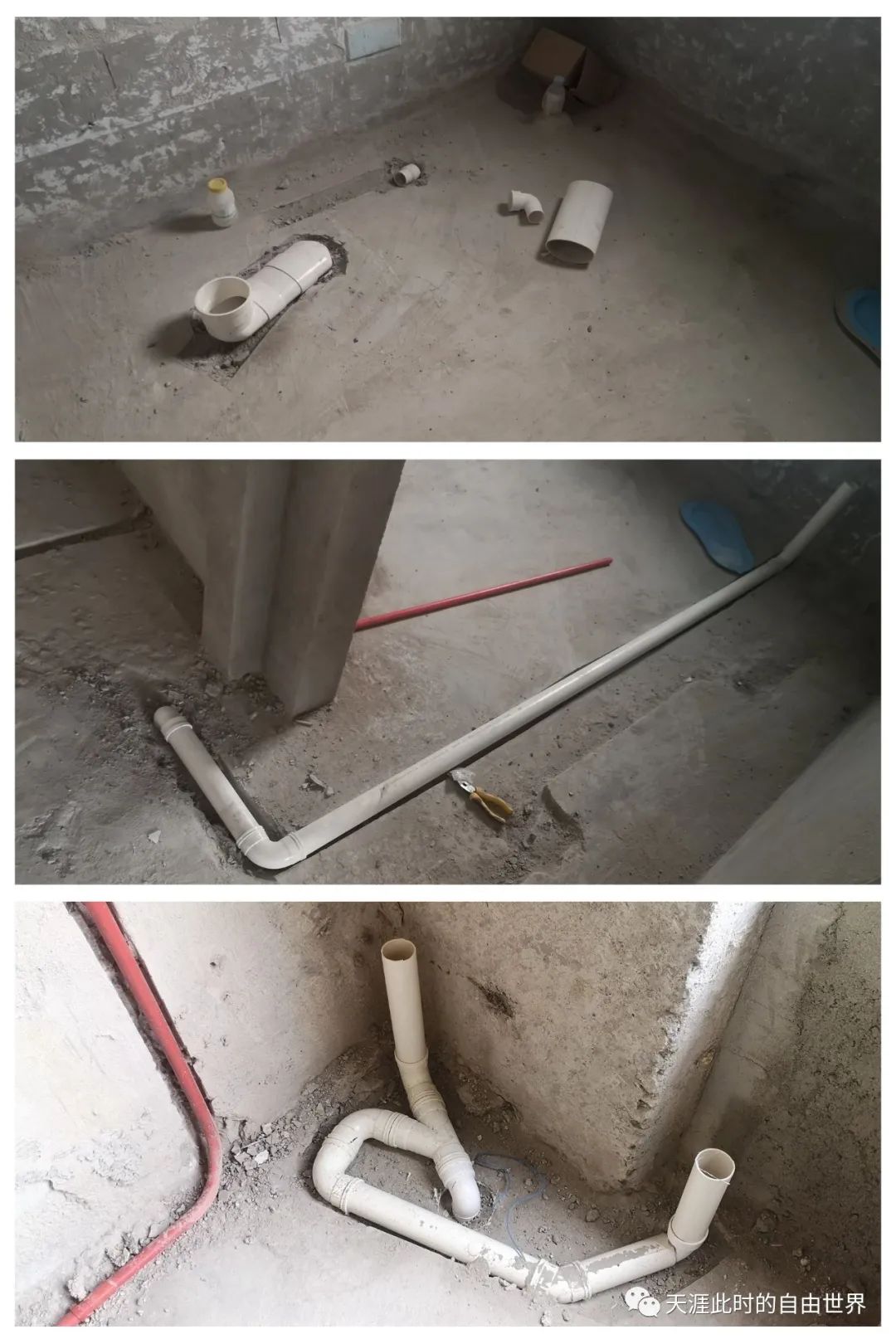

20210412,在进行电安装的同时,顺便完成了排水管安装,包括主卫马桶和台盆下水移位,客卫淋浴房地漏移位,北阳台排水移动等工作。

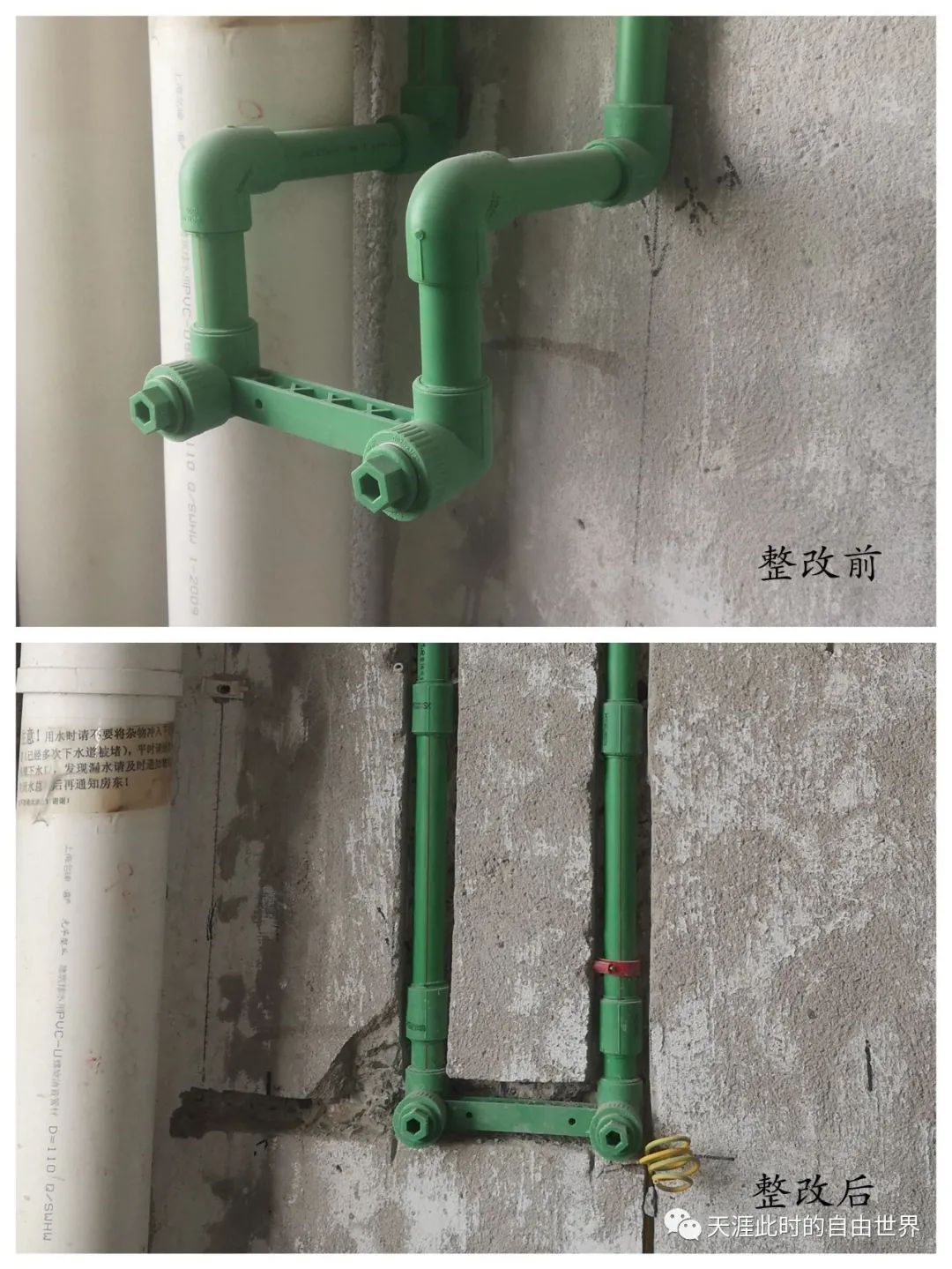

20210417,水电工结束后,沟通后确认客卫淋浴房连桥处做壁龛没有必要,应将管路整改埋入墙中。20210429 ,完成水路整改,同时完成了两个卫生间的等电位模块处理。
【给水工程量】
水路实际布置长度为厨房28米,主卫22米,次卫22米,客厅过道28米,阳台10米,管道总计约110米。
水路开槽约33米,钻孔约23个。
【排水工程量】
6米排水管、4米排水槽、2处排水移位。
水路改造约花费5个人工。
03电安装
水路安装完成后,随即进行电路安装。电安装的工程量和复杂度都要比水安装高得多。先看强弱电点位图,共约100处强电点位,弱电线路则被全部取消,家里直接用WIFI覆盖。
20210407,水电工修正暗盒孔位,开始安装部分暗盒。
20210408,继续完成所有暗盒安装。
20210411,开始排布电管。

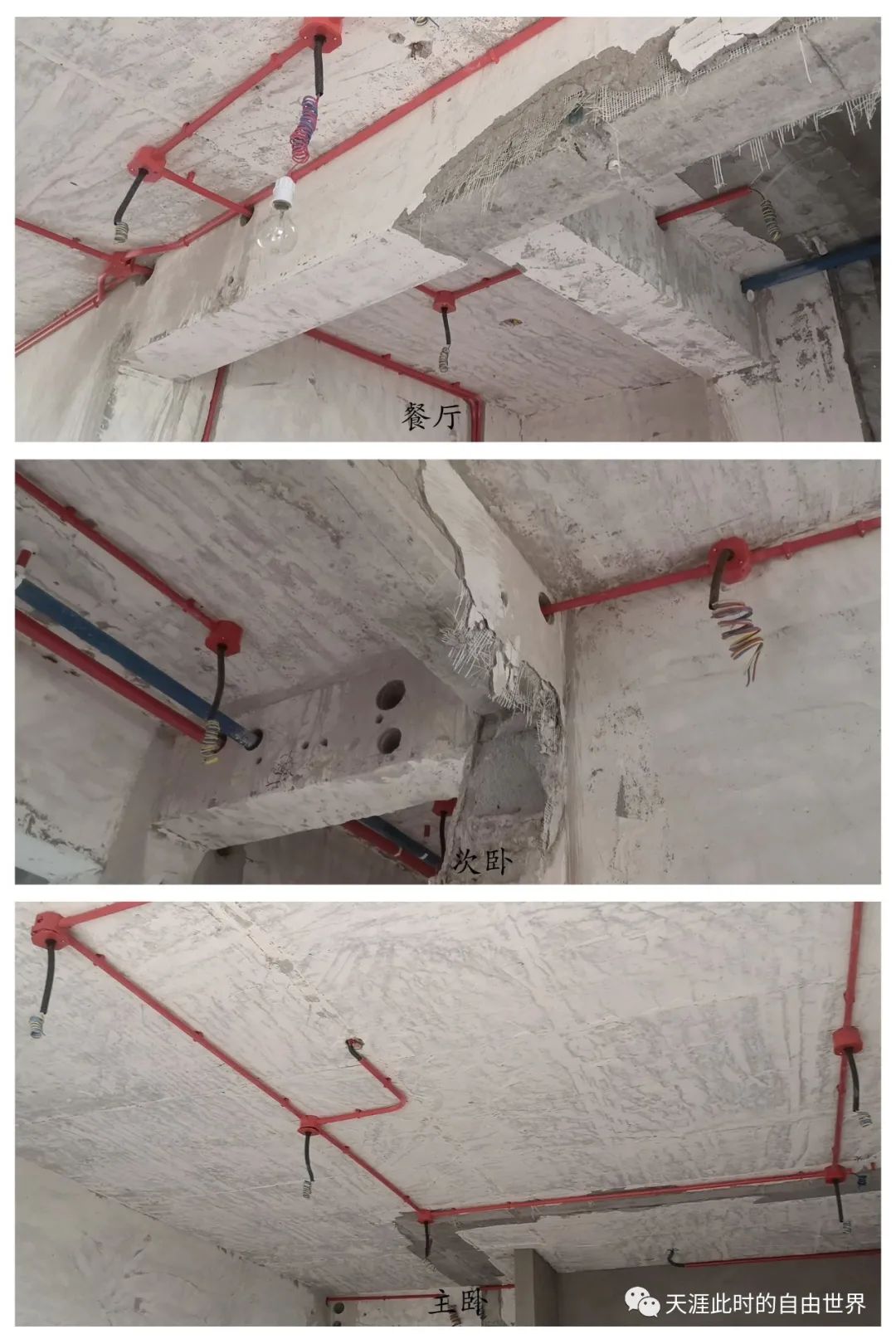

20210412,继续排布电管,完成强电盒输出总管、主卧排管、北卧排管等工作。
20210413,继续排电管,完成主卧、南卧、客厅插座排管,并开始进行穿线。
20210414,继续完成大部分房间穿线,穿入零线、火线、地线各一根。
20210415,完成照明线路布管、穿线,包括客厅、次卧、主卧等处,为点光源安装预留位置。照明线布置基本借用天花板上原有用电点位,进行并联拓展。
20210416,继续穿线,完成所有房间布线,按要求增加了电动窗帘线路预埋,电安装工程基本结束。瓦工和油漆工结束后,插座面板安装和灯具安装,也属于水电工的工作范围,后续再补充。
【电路改造小结】
主卧:5插座,6灯盒,37米管,8米槽;
主卫:5插座,1灯头,10米管,5米槽;
北卧:6插座,1灯头,18米管装修水电改造,6米槽;
书房:4插座,2灯头,11米管,6米槽;
客卫:5插座,3灯头,6米管,5米槽;
南卧:8插座,1灯头,25米管,13米槽;
客厅:12插座,7灯头,50米管,9米槽;
餐厅:8插座,9灯头,72米管,22米槽;
厨房:9插座,3灯头,18米管,10米槽;
过道:3插座,6灯头,44米管,20米槽;
电工工程总计约65个插座暗盒、39个六边灯盒、292米线管、1000米电线、112米电线暗槽和12处电路开孔。
电路改造约花费10个人工。
